装配方式可按照结构的类型、生产批量、工艺过程、工艺方法及工作地点等进行分类。容易控制和减小焊接应力,从而减小焊接变形 焊接结构的焊接应力和焊接变形,与焊缝在结构中所处的位置及数量有着密切的关系。一般都是将总装配时的焊接量减小到最少,以减小可能引起的焊接变形。......
2025-09-29
1.立式储罐的结构
立式储罐主要由罐底、壁板和罐顶构成,如图11-3所示。储罐的罐底一般选用板厚4~6mm的钢板搭接而成,其接头形式主要有搭接接头、对接接头和T形接头。罐底一般采用工厂下料或现场下料,在工地焊接的方式生产。壁板主要有搭接接头和对接接头两种接头形式,对接立焊中有V形坡口,横焊有V形坡口、单边V形坡口和K形坡口等多种形式。壁板一般采用在工厂卷制,现场拼装的方式生产,厚度在8mm以下的钢板,装配拼焊可采用搭接接头。罐顶包括顶板和罐顶桁架结构,顶板与罐底一样,接头形式主要有搭接接头和T形接头。顶板焊接完成后再安装罐顶桁架结构。

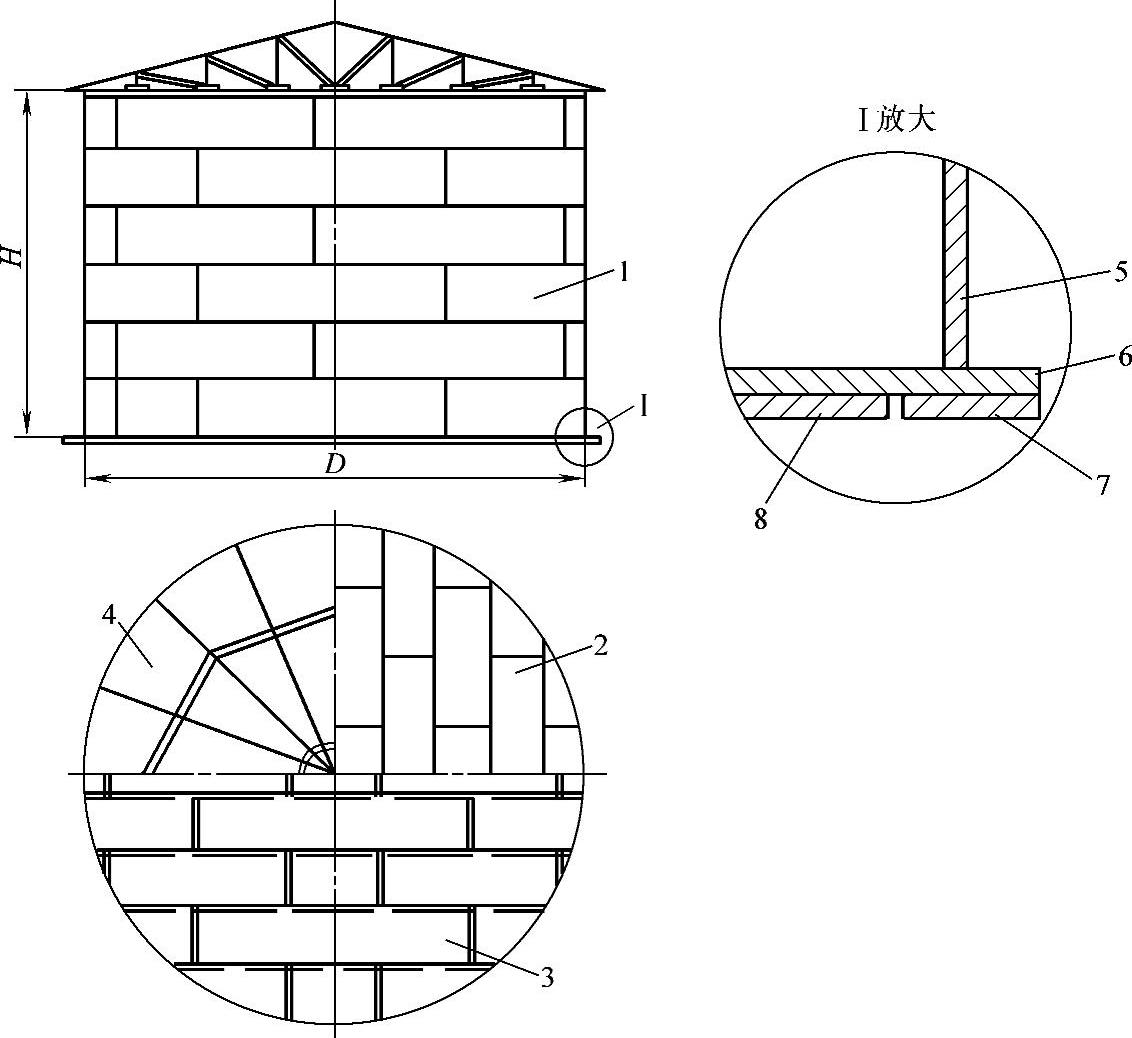

图11-3 立式储罐结构示意图
1—壁板 2—罐顶 3—罐底 4—罐顶桁架 5—底层壁板 6—边板 7—垫板 8—中幅板
2.储罐底板的拼装焊接
立式储罐的底板一般由边板和中幅板两部分组成。为了控制和减小储罐底板的焊接变形,施焊的一般原则如下:(https://www.chuimin.cn)
1)对称配置焊工施焊。
2)焊接时,首先装配焊接中幅板,并装配焊接边板与壁板连接处的对接焊缝,其次焊接边板与壁板圆周的角焊缝,最后焊接边板与边板、边板与中幅板之间的焊缝。
3)中幅板焊接时,应由中心向四周施焊,先焊短焊缝,再焊长焊缝。长焊缝焊接时,应采用逆向分段焊和隔缝跳焊法焊接。
3.储罐壁板的拼装焊接
储罐壁板的拼装焊接程序一般是先焊接纵焊缝,后焊横焊缝。但均采用分段退焊法,先焊外侧焊缝,再焊内侧焊缝,焊工对称配置,所采用的焊接参数完全相同。
在大容器储罐的装配焊接中,若采用预制大板块的方法可达到较好效果。例如,5.4万m3的湿式气柜,壁板由厚度为18mm、16mm、12mm、10mm、8mm和6mm的钢板自下而上拼接而成,筒体直径为54m。预制时将壁板沿圆周方向分成24(或18)等份,先拼焊成24(或18)块大板,再在现场拼焊成整体。预制大板在胎架上进行,埋弧焊时对于凸面焊缝从两端向中间施焊,对于凹面焊缝,则从中间向两端施焊。接头形式为I形坡口,组对间隙小于或等于1mm。用埋弧焊完成的预制大板,在现场组装好后,再用焊条电弧焊方法焊接24(或18)条纵缝。
