施工安全事故轨道交通运营安全中经常出现的事故,通过典型事例的分析,对提高安全管理人员掌握和控制事故隐患的能力具有重要意义。
1.施工安全案例一:接触网接地跳闸
(1)事件概况
某日,某局电务工程有限公司,在车辆段16道洗车库进行FAS调试前,进行接触网断电作业时,在未将2141-16-2隔离开关断开情况下,违章接地操作,造成接触网和钢轨短路,牵引降压混合变电所214,212开关跳闸。
(2)原因分析
①某年6月2日提报的日补充施工计划申报表中无配合部门以及配合内容。
②在断开一个隔离开关后、挂接地线前,未使用验电器对接触网进行验电,经调查某局电务工程公司未购买验电器。严重违反国家DL409-91《电业安全工作规程》(电力线路部分)第4.2.1条“在停电线路工作地段装接地线前,要先验电,验明线路确无电压。验电要用合格的相应电压等级的专用验电器”的规定。

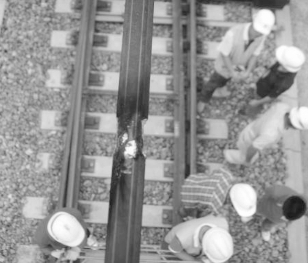

图6.34 接触网灼伤
③采用的接地线线径小于60 mm2,不符合“接地线应不小于通电线路截面积的50%”的规定(接触网导线截面积为120 mm2),同时接地线也存在断股、散股现象,均不符合施工作业要求。图6.34为接触网灼伤。
④操作隔离开关和挂接地线人员未进行隔离开关操作培训,属无证上岗,严重违反国家DL409-91《电业安全工作规程》(电力线路部分)第1.5条“电气工作人员必须具备的条件”的规定。
⑤施工人员不清楚洗车库处的供电方式及隔离开关控制模式,盲目凭以往经常在洗车库作业的经验,只断开洗车库西头2141-16-1隔离开关。
(3)定性定责
根据《运营事故(事件)处理规则》4.1.6一般事件规定“(11)错挂、漏挂、错撤、忘撤接地线;(12)因错发操作命令或人员误操作,造成断路器跳闸或接触网误停电,影响运营服务的”规定,此次事件构成运营一般事件。
(4)整改措施(https://www.chuimin.cn)
①加强施工计划管理。对施工计划中的安全防护事宜必须明确,对作业配合部门及配合内容必须明确,部门需明确具体单位,运营公司的配合人员必须明确到部门。
②各部门要加强分管区域的安全检查。严格落实属地管理和设备配属管理,对本部门的安全区域或配属的设备设施进行维修、施工等作业时,相关部门必须派合格人员予以配合。在施工、作业过程中,要加强检查,发现安全隐患要及时制止。
③认真学习相关制度、办法。各部门组织全体员工认真学习各岗位的相关安全制度和规章制度,对于不符合现场实际的文本,组织骨干人员对本部门编写的文本进行修订;对其他部门编写的文本提出修改意见,报编写部门。
2.施工安全案例二:施工人员违规进入轨行区
(1)事件概况
某日,运营公司甲站站务员在站台接552次列车时,发现3名某设备安装公司员工从乙站上行线进入甲站,当日施工项目为下行线正线冲洗隧道、垃圾清理、堵漏、消防检查(施工进场作业令2A2-28-35)。违规进入上行线,存在严重人身安全隐患。
(2)原因分析
①施工单位因急于处理施工遗留的建筑垃圾,对临时招聘人员未进行相应的安全培训,就将招聘人员带入轨行区进行作业。
②施工单位带班人员将人员带入下行线作业现场后,没有在现场进行监护,放任作业人员在作业结束后通过存车线进入上行线。
(3)定性定责
根据《运营事故(事件)处理规则》4.1.7第11条“未办理请点手续,进入正线或辅助线轨行区”的规定,构成事件苗头。
(4)整改措施
①施工单位要加强对施工管理人员的监督检查,对不在施工现场进行监督检查的人员要严肃处理。
②做好施工人员的安全教育,未通过安全教育的人员不得进入施工现场进行任何作业。
相关文章
生产安全事故是指生产经营单位在生产经营活动中突然发生的,伤害人身安全和健康,或者损坏设备设施,或者造成经济损失的,导致原生产经营活动暂时中止或永远终止的意外事件,也就是生产经营单位在生产经营活动中发生的造成人身伤亡或者直接经济损失的事故。常见的建筑生产安全事故,有物体打击事故、高处坠落事故、触电事故、机械伤害事故、坍塌事故5种。......
2025-09-30
因此,城市轨道交通是城市客运交通方式中可靠性最强的一种。因此,城市轨道交通路线的选线及路网规划应严格按照城市发展规划进行认真制定,否则会造成极大的工程投资浪费。由于城市轨道交通系统使用了科技含量较高的设备与设施,为了使这些设备设施处于良好工作状态,则需要加强日常维修和保养。......
2025-09-30
截至2017年12月,我国已经有34个城市开通了轨道交通运营里程达2 764 km,其中北京、上海都已经超过600 km。根据天津市城市总体规划和综合交通规划,天津市城市轨道交通远景线网由28条线路组成,总长度1 380 km。预测2020年,天津市公共交通占机动化出行量比例达到36%,轨道交通占公共交通出行量比例达到40%。6号线正线全长约60 km,设车站28座,控制中心与轨道交通1、2、3号线合建于两路口。......
2025-09-30
在城市轨道交通系统当中,供电系统占有极其重要的地位,它向整个城市轨道交通系统的运作提供了能源的保障。城市轨道交通采用电力牵引,牵引动力是电动车组。由于电动车组本身是无原动力装置,因此城市轨道交通沿线必须设置一套完善的、不间断的向电动车组供电的设备,即必须设置牵引供电系统。城市轨道交通供电系统分为牵引供电系统和动力供电系统两大部分,如图4.1、图4.2所示。......
2025-09-30
下游连接段包括护坦、海漫、防冲槽以及两岸的翼墙和护坡等,用以消除过闸水流的剩余能量,引导出闸水流的均匀扩散,调整流速分布和减缓流速,防止水流出闸后对下游的冲刷。一般大、中型水闸的主要部分(如闸室)多为混凝土及钢筋混凝土工程,其施工内容一般可分为以下几个部分:基坑开挖与基础处理。闸室段的底板、闸墩、边墩、胸墙及交通桥、工作桥施工。上、下游连接段的铺盖以及护坦、海漫、防冲槽的施工。......
2025-09-29
路基施工同时用风积沙和土作填料时,必须分层填筑,不得将风积沙和土在一层中混合填筑,也不得分层间隔填筑,用土填料累计压实厚度不得小于50 cm。填筑时每层最大松铺厚度不得超过 30 cm。表3.24路堤边坡坡度3.挖方路基挖方要减少对沙体的大面积扰动破坏,以免形成沙害,同时增加工程量,所以挖方路基施工前应做好施工组织设计,核实调整土方调运图表。......
2025-09-30
机房的空间应足够大,以允许维修人员安全并容易地接近所有部件,特别是电气设备。机房内的环境温度应保持在5℃~40℃之间,微机控制的电梯机房宜设置空调设备,以满足上述对温度的要求。(三)机房的照明和电源插座机房照明应是固定式电气照明,地表面上的照度不小于200lx。通道应设永久性的电气照明,亮度不低于50kx。......
2025-09-29
钢板拼接是最基本的部件装配。钢板拼接是在装配平台上进行,将钢板零件摆列在平台板上,调整粉线,用撬杠等工具将钢板平面对接缝对齐,用定位焊固定。图6-6 厚板拼接示意图2.钢板拼板技巧拼板时,拼料应按规定先开好坡口后,再进行拼板。拆除“铁马”时,在“铁马”的背面,用锤轻轻一击即可。......
2025-09-30
相关推荐
