某公路工程为沥青混凝土路面,正进行整修面层及基层,整修总面积为35000m2,每块修整面积35m2,求预算定额下的工、料、机消耗量。
【实例详解】 查《公路工程预算定额》项目2-3-1(表7-1)得
人工:
石油沥青:
水:
砂:
矿粉:
石屑:
路面用碎石(1.5cm):3
路面用碎石(2.5cm):
路面用碎石(3.5cm):
其他材料费:
设备摊销费:
1.0m2以内轮胎式装载机:

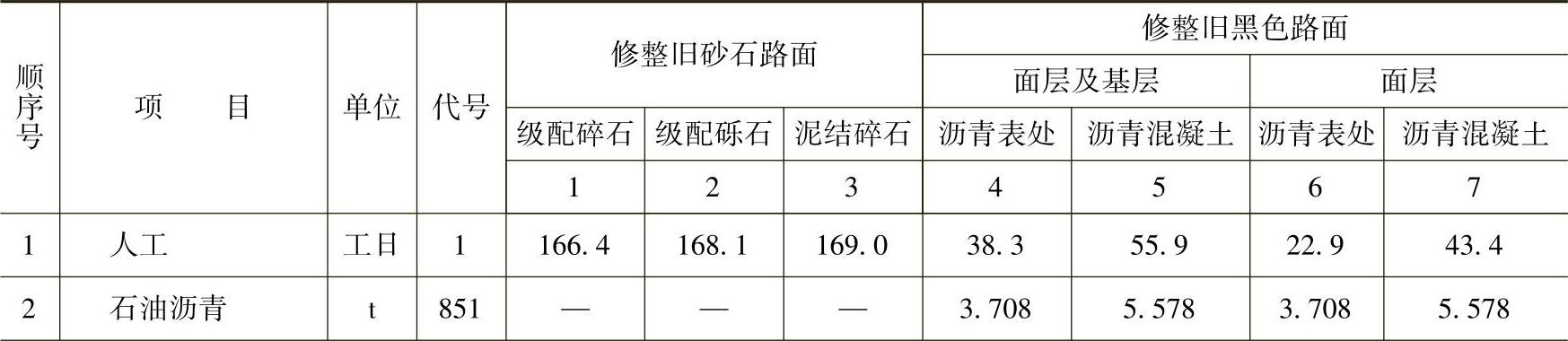

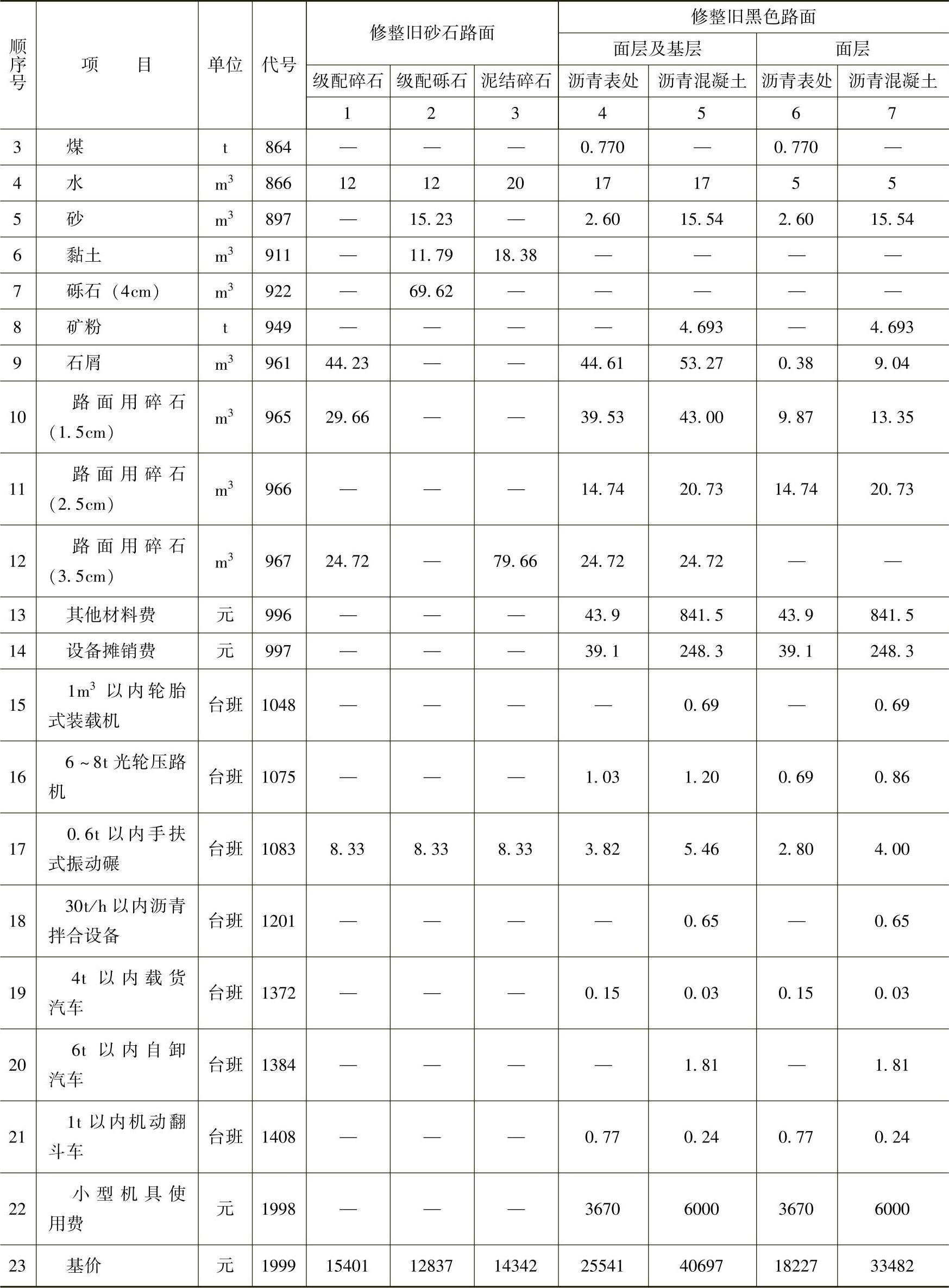

表7-1 整修旧路面(1000m2修整面) 工程内容:修整旧砂石路面包括消除尘土浮石,湿润坑槽;取料掺拌,填补修整;整形,碾压。 修整旧黑色路面包括切割机切割;挖除旧路面;人工清理废料;基底整平压实;加铺基层及黑色路面的全部工作。

(续)

注:本表适用于每块修整面积30m2以内者,每块修整面积大于30m2者相应人工、机械乘以0.8的系数,其他不变。
【知识必备】
一、概、预算定额计量规则
1.路面工程概算定额计量规则
(1)路面工程定额包括各种类型路面以及路槽、路肩、垫层、基层等,除沥青混合料路面、石拌基层稳定土混合料运输以1000m3路面实体为计算单位外,其他均以1000m2为计算单位。
(2)路面项目中的厚度均为压实厚度,培路肩厚度为净培路肩的夯实厚度。
(3)定额中混合料是按最佳含水量编制的,定额中已包括养生用水并适当扣除材料天然含水量,但山西、青海、甘肃、宁夏、内蒙古、新疆、西藏等省、自治区,由于湿度偏低,用水量可根据具体情况在定额数量的基础上酌情增加。
(4)定额中凡列有洒水汽车的子目,均按5km范围内洒水汽车在水源处的自吸水编制,不计水费。如工地附近无天然水源可用,必须采用供水(如自来水)时,可根据定额子目中洒水汽车的台班数量,按每台班35m3来计算定额用水量,乘以供水部门规定的水价增加洒水汽车的台班消耗,但增加的洒水汽车台班消耗量不得再计水费。
(5)定额中的水泥混凝土均已包括其拌合费用,使用定额时不得再另行计算。
(6)压路机台班按行驶速度:两轮光轮压路机为2.0km/h、三轮光轮压路机为2.5km/h、轮胎式压路机为5.0km/h、振动压路机为3.0km/h进行编制。如设计为单车道路面宽度时,两轮光轮压路机乘以1.14的系数、三轮光轮压路机乘以1.33的系数、轮胎式压路机和振动压路机乘以1.29的系数。
(7)自卸汽车运输稳定土混合料、沥青混合料和水泥混凝土定额项目,仅适用于平均运距在15km以内的混合料运输,当平均运距超过15km时,应按社会运输的有关规定计算其运输费用。当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计算,等于或超过半数时按一个增运定额运距单位计算。
(8)路面基层及垫层。
1)各类稳定土基层、级配碎石、级配砾石基层的压实厚度在15cm以内,填隙碎石一层的压实厚度在12cm以内,其他种类的基层和底基层压实厚度在20cm以内,拖拉机、平地机和压路机的台班消耗按定额数量计算。如超过上述压实厚度进行分层拌合、碾压时,拖拉机、平地机和压路机的台班消耗按定额数量加倍计算,每1000m2增加3个工日。
2)各类稳定土基层定额中的材料消耗是按一定配合比编制的,当设计配合比与定额标明的配合比不同时,有关材料可按下式进行换算

式中 Ci——按设计配合比换算后的材料数量;
Cd——定额中基本压实厚度的材料数量;
Bd——定额中压实厚度每增减1cm的材料数量;
H0——定额的基本压实厚度;
H——设计的压实厚度;
Ld——定额中标明的材料百分率;
Li——设计配合比的材料百分率。
【例】 石灰粉煤灰稳定碎石基层,定额标明的配合比为石灰∶粉煤灰∶碎石=5∶15∶80,基本压实厚度为15cm,设计配合比为石灰∶粉煤灰∶碎石=4∶11∶85,设计压实厚度为16cm。各种材料调整后的数量为

3)人工沿路翻拌和筛拌稳定土混合料,土的过筛工均已包括在定额中,因此土的预算价格中不应再计算过筛费用。
4)土的预算价格,按材料采集及加工和材料运输定额中的有关项目计算。
5)各类稳定土基层定额中的碎石土、砂砾土是指天然碎石土和天然砂砾土。
6)各类稳定土底基层采用稳定土基层定额时,每1000m2路面减少12~15t光轮压路机0.18台班。
(9)路面面层。
1)泥结碎石、级配碎石、级配砾石、天然砂砾、粒料改善土壤路面面层的压实厚度在15cm以内,拖拉机、平地机和压路机的台班消耗按定额数量计算。如等于或超过上述压实厚度进行分层拌合、碾压时,拖拉机、平地机和压路机的台班消耗按定额数量加倍计算,每1000m2增加3个工日。
2)泥结碎石及级配碎石、级配砾石面层定额中,均未包括磨耗层和保护层,需要时应按磨耗层和保护层定额另行计算。(https://www.chuimin.cn)
3)沥青表面处治路面、沥青贯入式路面和沥青上拌下贯式路面的下贯层以及透层、粘层、封层定额中已计入热化、熬制沥青用的锅、灶等设备的费用,使用定额时不得另行计算。
4)沥青贯入式路面面层定额中已综合了上封层的消耗,使用定额时不得另行计算。
5)沥青碎石混合料、沥青混凝土和沥青碎石玛
脂混合料路面定额中均已包括混合料拌合、运输、摊铺作业时的损耗因素,路面实体按路面设计面积乘以压实厚度计算。
6)沥青路面定额中均未包括透层、粘层和封层,需要时可按有关定额另行计算。
7)沥青路面定额中的乳化沥青和改性沥青均按外购成品料进行编制,如在现场自行配制时,其配制费用计入材料预算价格中。
8)如沥青玛
脂碎石混合料设计采用的纤维稳定剂的掺加比例与定额不同时,可按设计用量调整定额中纤维稳定剂的消耗。
9)沥青路面定额中,均未考虑为保证石料与沥青的粘附性而采用的抗剥离措施的费用,需要时,应根据石料的性质,按设计提出的抗剥离措施,计算其费用。
10)定额是按一定的油石比编制的,当设计采用的油石比与定额不同时,可按设计油石比调整定额中的沥青用量,换算公式如下

式中 Si——按设计油石比换算后的沥青数量;
Sd——定额中的沥青数量;
Ld——定额中标明的油石比;
Li——设计采用的油石比。
11)在冬五区、冬六区采用层铺法施工沥青路面时,其沥青用量可按定额用量乘以下列系数。
沥青表面处治:1.05;沥青贯入式基层或联结层:1.02;面层:1.028;沥青上拌下贯式下贯部分:1.043。
12)过水路面定额是按双车道路面宽7.5m进行编制的,当设计为单车道时,定额应乘以0.8的系数。如设计为混合式过水路面时,其中的涵洞可按涵洞工程相关定额计算,过水路面的工程量不扣除涵洞的宽度。
(10)路面附属工程。
1)整修和挖除旧路面按设计提出的需要整修的旧路面面积和需要挖除的旧路面体积计算。
2)整修旧路面定额中,砂石路面均按整修厚度6.5cm计算,沥青表处面层按整修厚度2cm计算,沥青混凝土面层按整修厚度4cm计算,路面基层的整修厚度均按6.5cm计算。
3)硬路肩工程项目,根据其不同设计层次结构,分别采用不同的路面定额项目进行计算。
4)铺砌水泥混凝土预制块人行道、路缘石、沥青路面镶边和土硬路肩加固定额中,均已包括水泥混凝土预制块的预制,使用定额时不得另行计算。
2.路面工程预算定额工程量计量规则
(1)路面工程定额包括各种类型路面以及路槽、路肩、垫层、基层等,除沥青混合料路面、石拌基层稳定土混合料运输以1000m3路面实体为计算单位外,其他均以1000m2为计算单位。
(2)路面项目中的厚度均为压实厚度,培路肩厚度为净培路肩的夯实厚度。
(3)定额中混合料是按最佳含水量编制的,定额中已包括养生用水并适当扣除材料天然含水量,但山西、青海、甘肃、宁夏、内蒙古、新疆、西藏等省、自治区,由于湿度偏低,用水量可根据具体情况在定额数量的基础上酌情增加。
(4)定额中凡列有洒水汽车的子目,均按5km范围内洒水汽车在水源处的自吸水编制,不计水费。如工地附近无天然水源可用,必须采用供水(如自来水)时,可根据定额子目中洒水汽车的台班数量,按每台班35m3来计算定额用水量,乘以供水部门规定的水价增加洒水汽车的台班消耗,但增加的洒水汽车台班消耗量不得再计水费。
(5)定额中的水泥混凝土均已包括其拌合费用,使用定额时不得再另行计算。
(6)压路机台班按行驶速度:两轮光轮压路机为2.0km/h、三轮光轮压路机为2.5km/h、轮胎式压路机为5.0km/h、振动压路机为3.0km/h进行编制。如设计为单车道路面宽度时,两轮光轮压路机乘以1.14的系数、三轮光轮压路机乘以1.33的系数、轮胎式压路机和振动压路机乘以1.29的系数。
(7)自卸汽车运输稳定土混合料、沥青混合料和水泥混凝土定额项目,仅适用于平均运距在15km以内的混合料运输,当平均运距超过15km时,应按社会运输的有关规定计算其运输费用。当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计算,等于或超过半数时按一个增运定额运距单位计算。

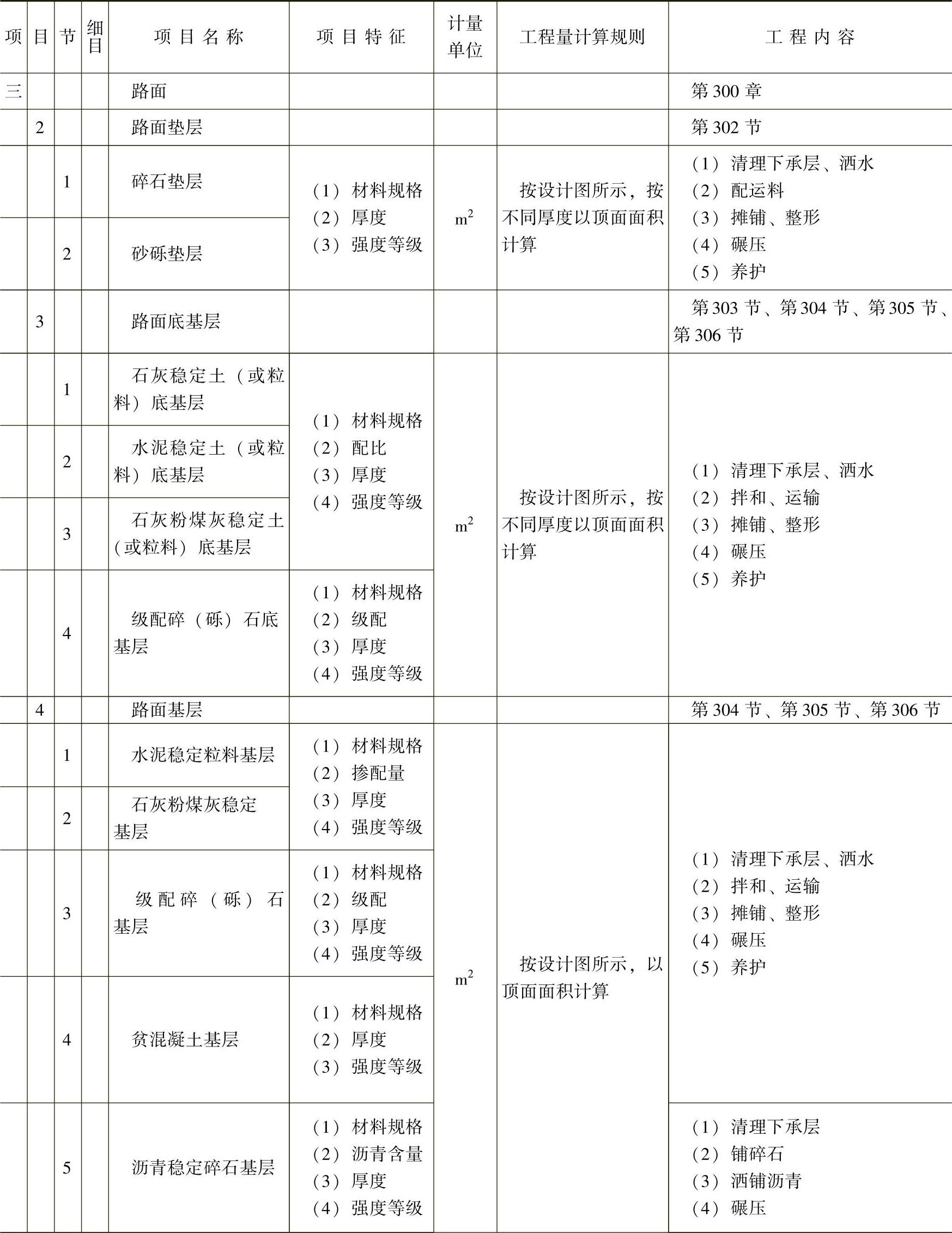

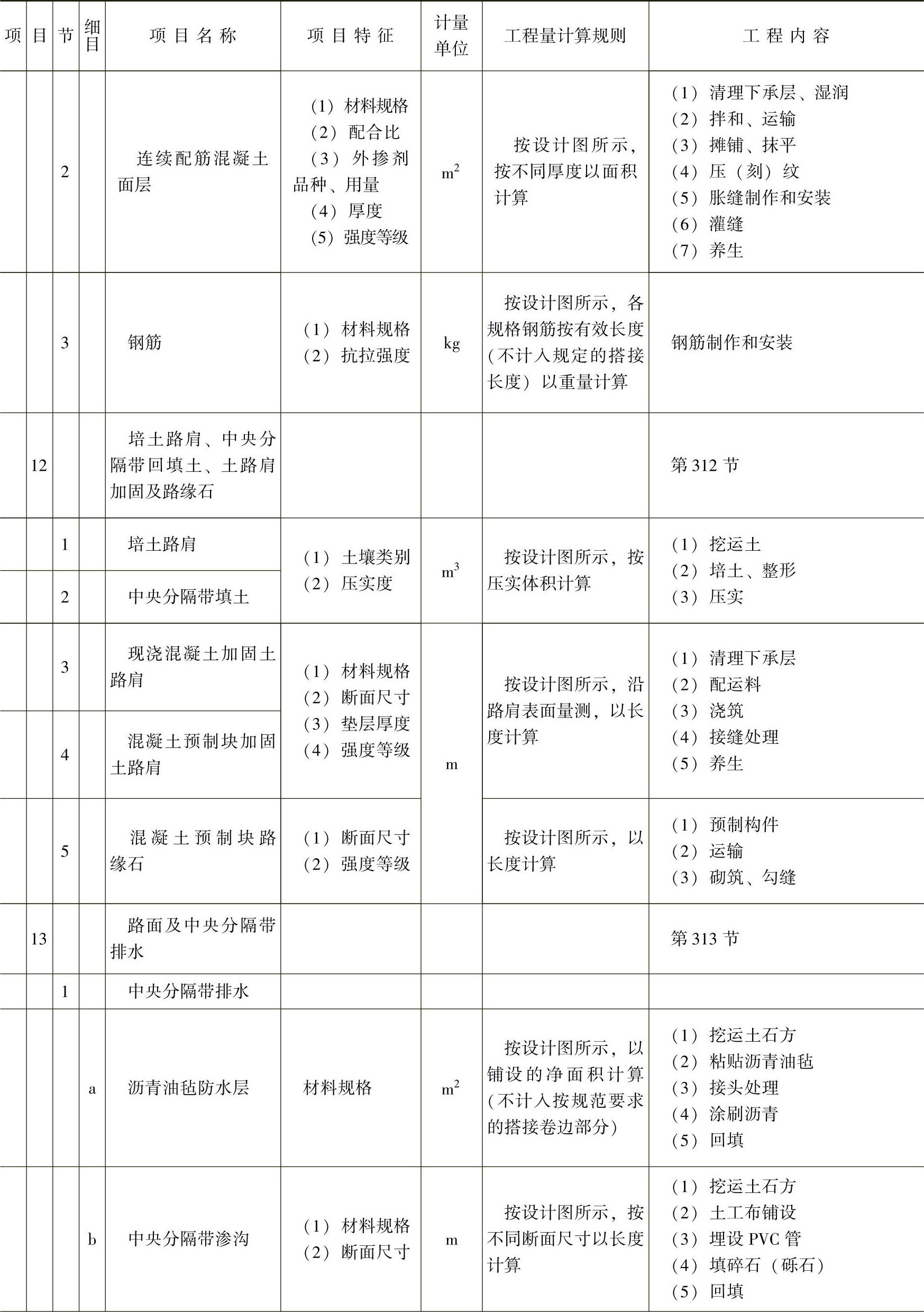

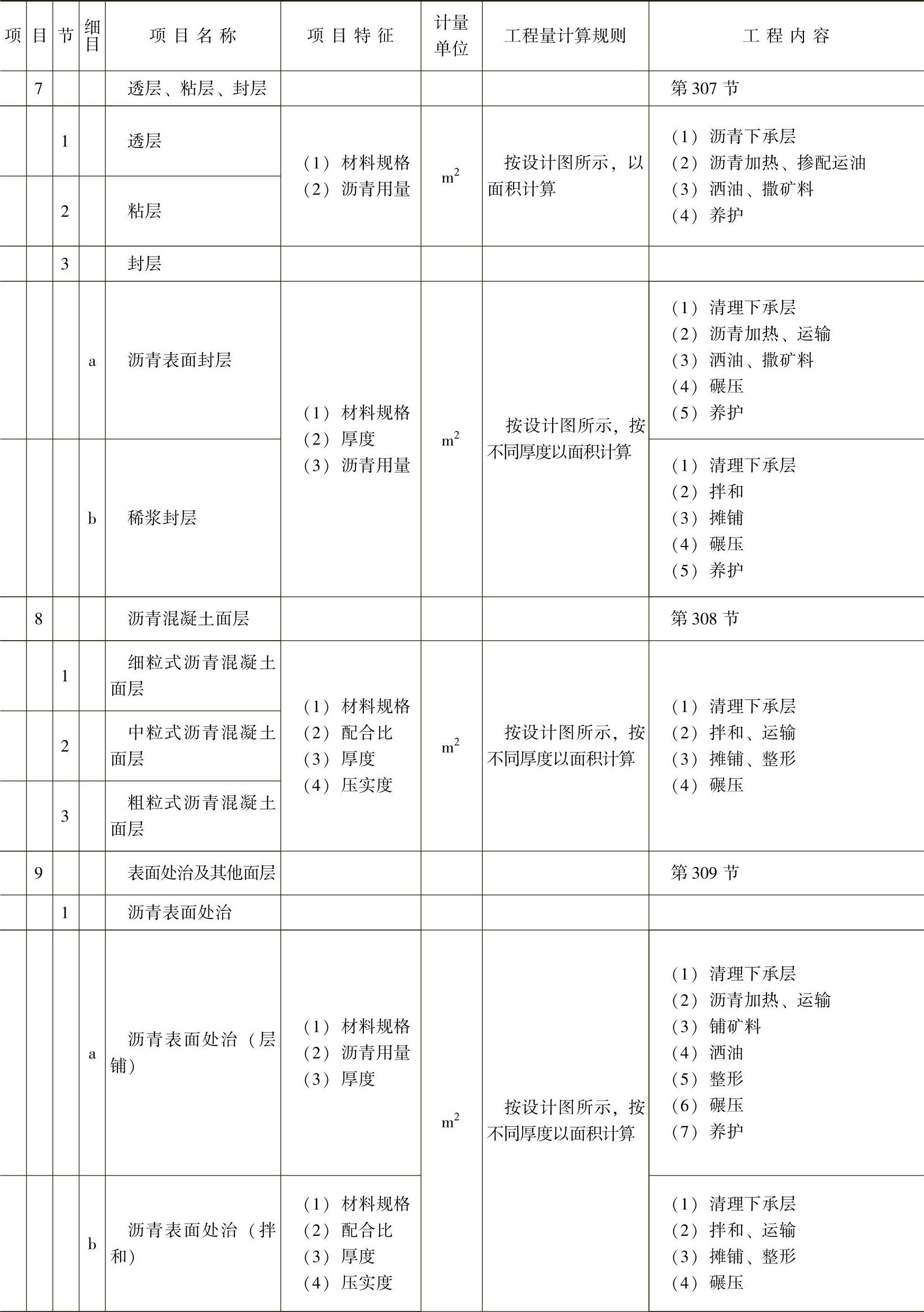

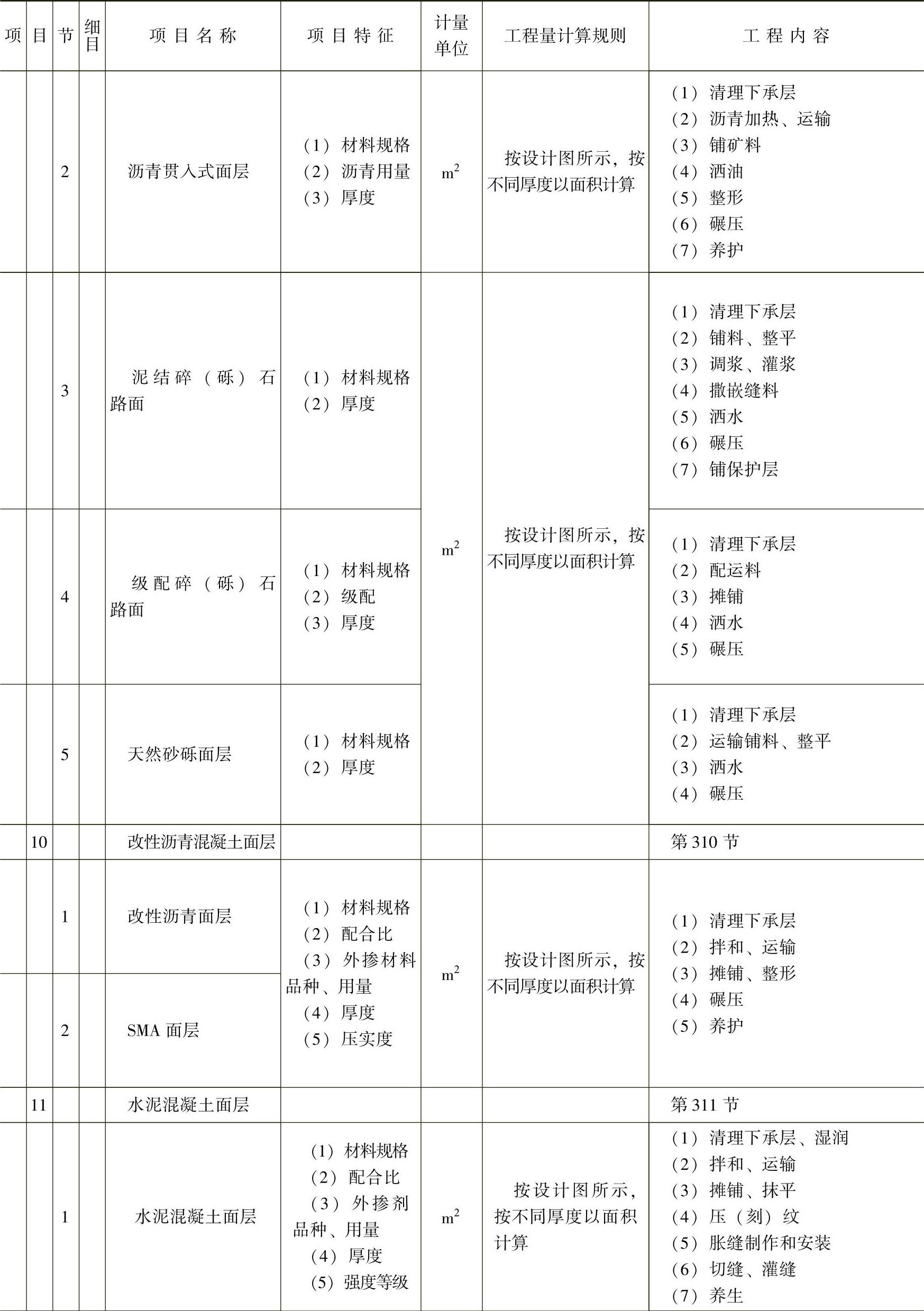

二、清单计价工程量计量规则
路面工程工程量清单计量规则见表7-2。
表7-2 路面工程工程量清单计量规则

(续)

(续)

(续)

(续)

注:1.水泥混凝土路面模板制作和安装及缩缝、胀缝的填灌缝材料,高密度橡胶板,均包含在浇筑不同厚度水泥混凝土面层的工程项目中,不另行计量。
2.水泥混凝土路面养生用的养护剂、覆盖的麻袋、养护器材等,均包含在浇筑不同厚度水泥混凝土面层的工程项目中,不另行计量。
3.水泥混凝土路面的钢筋包括传力杆、拉杆、补强角隅钢筋及结构受力连续钢筋、支架钢筋。
4.沥青混凝土路面和水泥混凝土路面所需的外掺剂不另行计量。
5.沥青混合料、水泥混凝土和(底)基层混合料拌和场站,储料场的建设、拆除、恢复均包括在相应工程项目中,不另行计量。
6.钢筋的除锈、制作和安装、成品运输,均包含在相应工程的项目中,不另行计量。
相关文章
水库防洪调度方案的编制,涉及的主要工作有当年防洪标准的确定、当年允许最高水位的确定、当年下游允许安全泄量的确定、防洪调度方式的拟定、防洪限制水位的推求、防洪调度图的绘制等6个方面。对于上述前3项内容,当水库已按设计条件运行,它们是已知的。......
2025-09-29
《著作权法》第11条规定,著作权属于作者,本法另有规定的除外。在此基础之上,1990年9月7日第七届全国人民代表大会常务委员会第十五次会议审议通过了《著作权法》,并于1991年6月1日起正式生效施行。......
2025-09-29
按模具工国家职业标准要求,模具工应知道的基础知识包括以下六个方面。5)计算机应用基础知识。2)模具零部件机械加工工艺基础知识。3)金属切削原理及刀具基础知识。7)模具使用设备基础知识。8)模具装配、调试、维修、保养等基础知识。9)常用工具、夹具、量具使用与维护知识。10)气动、液压基础知识。2)安全操作与劳动保护知识。......
2025-09-29
工程师是解决实际项目的高手,对于他们而言,无人机能带来什么呢?无人机技术领域中的开源内容涵盖硬件、软件、算法等多个层面,这些已有的开源资料对于任何领域的工程师而言都是宝贵的工具与资源。而在面对这些开源资料时,如果具备基本的无人机知识则能有效提高工程师对它们的利用效率。同时在将这些开源内容应用在新的平台中或其他领域里时,具备无人机知识的工程师可以降低错误发生率。......
2025-09-29
先读纸样的外轮廓,将游标的十字准星对齐需要输入的轮廓线上的点,按照顺时针的顺序依次读入。① 图7-17所示纸样的轮廓线上共设置了30个读入点,并按照读图的先后顺序依次编号。先用 键单击菜单上的“菱形省”,然后52、53、54、55、56号点上依次按、、、、键,最后按 键,系统会自动完成菱形省的输入。按 键,切换到工具按钮。......
2025-09-29
泄漏严重时,系统容积效率过低,甚至工作压力达不到要求值。若密封过度,虽可防止泄漏,但会造成密封部分的剧烈磨损,缩短密封件的使用寿命,增大液压元件内的运动摩擦阻力,降低系统的机械效率。这种密封的优点是摩擦力小,缺点是磨损后不能自动补偿,主要用于直径较小的圆柱面之间,如液压泵内的柱塞与缸体之间,滑阀的阀芯与阀孔之间的配合。......
2025-09-29
Step2.在系统弹出的图2.2.1所示的“参数”对话框中的栏下,选取对象类型为,然后单击按钮。Step3.在栏中输入参数名Material,按回车键。Step4.定义用户参数的类型。被锁定的参数只能从外部应用程序内进行修改。图2.2.1 “参数”对话框......
2025-09-29
任何一个完整的测量过程都包含四个要素:被测对象、计量单位、测量方法和测量精度,被称为测量四要素。2)检验检验是指为确定被测几何量是否在规定的极限范围之内,从而判断零件是否合格,而不能得到具体的量值的技术。3)计量为了保证测量精度,还必须对计量器具精度指标进行评定,在测量技术中称其为计量,有时也称检定。......
2025-09-29
相关推荐
