首页 理论教育焊接制造案例分析

焊接制造案例分析

【摘要】:根据AWS A5.11/A5.11M—2005焊条电弧焊镍和镍合金焊条标准,应选用ENiCrMo-3焊条,该合金的线胀系数与9%Ni钢母材最接近。焊接施工后,对焊缝进行目视、渗透和射线检查,均符合标准要求。3)焊条烘烤:E7016焊条焊前应在350℃下烘干并保温2h,焊接时焊条存放在焊条保温筒内,随用随取,E9018-G焊条不要求烘烤。

1.大型液化天然气(LNG)储罐内罐壁板立焊缝的焊条电弧焊

大型LNG储罐结构如图7-10所示,容积160000m3,它包括混凝土外罐、金属外罐、半封闭金属罐和金属内罐。内罐由低温力学性能优良的9%Ni(质量分数)钢拼焊而成。内罐壁板在高度上共有11层,每层的厚度自下而上从28.59mm至12mm逐渐变薄。内罐壁板的立缝采用焊条电弧焊,环缝采用埋弧焊。这里只介绍焊条电弧焊部分。

(1)焊条电弧焊焊条选用和使用要求 9%Ni(质量分数)钢焊接材料的熔敷金属不仅应满足抗拉强度和-196℃低温冲击韧度的要求,而且应与母材的线胀系数相近。因为LNG储罐在运行过程中,随着工作温度的变化会产生膨胀和收缩,储罐壳体的焊接接头必然经受相应的热膨胀循环,如果焊缝金属与9%Ni(质量分数)钢的线胀系数相差太大,会导致焊接接头疲劳寿命下降。根据AWS A5.11/A5.11M—2005焊条电弧焊镍和镍合金焊条标准,应选用ENiCrMo-3焊条(化学成分代号NiCr22Mo9Nb,相当于国家标准GB/T 13814—2008的ENi6625焊条),该合金的线胀系数与9%Ni钢母材最接近。

焊条的使用要求是:①焊前坡口及两侧30mm范围内的毛刺、油污、水、铁锈、氧化皮等必须清除干净。②焊条使用前应进行烘干(300~350℃,1h),烘干后放置于恒温干燥箱内(110~150℃),焊接使用时必须置于手提式焊条保温筒中,筒内温度应保持在50~160℃,焊条置于空气中4h,必须回炉再烘干,再烘干次数不得超过一次。③直流反接,焊接电流见表7-4。

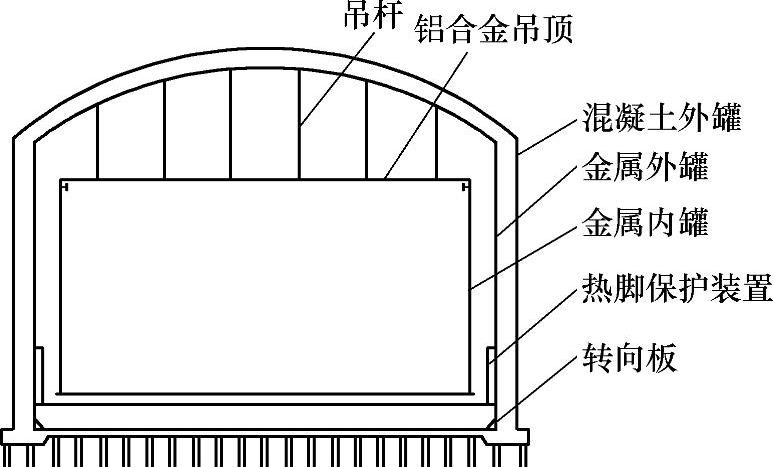

图7-10 LNG储罐结构

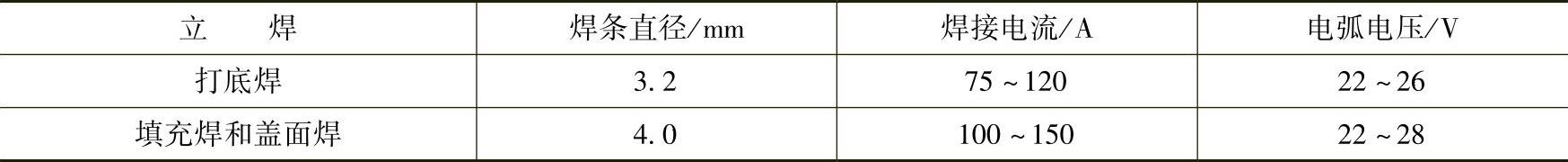

7-4 焊条电弧焊规范参数


(2)内罐壁板焊接顺序

1)通过三个25t塔式起重机吊装预制好的壁板,且在罐内需要四五个人进行固定组装。

2)每两块壁板之间先通过门形卡进行固定,然后进行定位焊,最后拆除门形卡,依次重复这个过程,直到整圈壁板都定位好。

3)整圈壁板定位好之后,进行壁板径向立缝的焊条电弧焊,第一层应采用分段退焊的方法,焊工沿圆周方向均匀分布,同步焊接。

4)进行上一层壁板的组装、焊接。

5)焊接两圈壁板之间的环向焊缝,采用埋弧焊,自动焊机均匀分布,并沿同一方向焊接。先焊大坡口,待大坡口焊接完,反面采用碳弧气刨清根,再用砂轮机打磨、焊道光滑,背面清根时保持合理的U形坡口形状,避免出现窄而深的V形坡口,经渗透检查,直至缺陷全部清除为止。

(3)其他注意事项

焊接施工过程中从安全、焊缝质量等方面考虑,应遵循一定的注意事项:

1)固定焊焊缝应有一定的强度,一般长度不小于50mm。

2)焊接过程中,每焊完一根焊条,收弧处必须打磨,再进行下一根焊条的焊接,以防止弧坑裂纹。

3)焊机电源线和焊把线使用时,不允许盘成封闭的环形,必须拉直,以避免钢板产生磁性。

焊接施工后,对焊缝进行目视、渗透和射线检查,均符合标准要求。对焊缝进行常温拉伸和弯曲、低温冲击(-196℃)试验,结果为:焊接接头抗拉强度为605MPa,拉断位置为母材;接头180°弯曲试验合格;-196℃的冲击吸收能量,焊缝为75J,热影响区为84J。

2.X80级管线钢焊条电弧焊

西气东输工程的冀宁支线采用X80级管线钢,管径ϕ1016mm,壁厚15.3mm,主管线施工采用自动焊技术,连接头部位因自动焊机施工不便,采用焊条电弧焊。

(1)焊接材料 X80钢属控轧控冷低碳贝氏体钢,根据X80级管线钢管材成分及性能,施工时选用AWS标准的E7010(ϕ3.2mm)焊条进行打底焊、E9018-G(ϕ4.0mm)焊条进行填充焊和盖面焊;返修时使用E7016(ϕ3.2mm)焊条打底焊,E5518-G(ϕ3.2mm)进行填充焊和盖面焊。

(2)预热温度及坡口形式 通过对X80级管线钢进行斜Y形焊接裂纹试验,并综合考虑现场环境条件,施工时确定预热温度为100~150℃,接头坡口形式及尺寸见图7-11。

(3)焊接要点

1)焊前预热:使用环形火焰加热器对管口进行预热,预热范围为坡口两侧各120mm宽区域。预热时要求加热均匀,预热温度应在距管口50mm处测量,8个测温点均匀分布在管口圆周上。


图7-11 接头坡口形式及尺寸(单位:mm)

2)焊接过程中应保证道间温度与预热温度相同,焊接时随时测量道间温度,如发现温度低于预热温度应重新加热。

3)焊条烘烤:E7016焊条焊前应在350℃下烘干并保温2h,焊接时焊条存放在焊条保温筒内,随用随取,E9018-G焊条不要求烘烤。

4)焊接时,严格按照表7-5的焊接参数执行,不得随意更改参数。

5)为避免焊后焊缝冷却速度过快,焊后应使用保温带进行焊后缓冷处理。

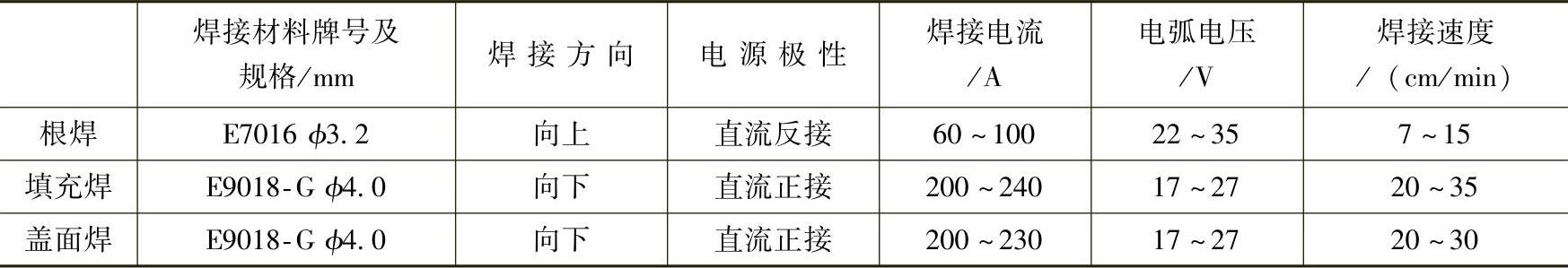

7-5 焊接参数


注:盖面焊焊缝应比坡口上沿两侧分别宽0.5~2.0mm。

严格执行上述焊接工艺,管道焊接施工的各项指标均达到工程质量要求。
