首页 理论教育土方开挖质量监理的细节,揭秘监理员

土方开挖质量监理的细节,揭秘监理员

【摘要】:表2-44 土方开挖施工质量检查主控项目检验(续)注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。表2-45 土方开挖施工质量检查一般项目检验验收资料1)工程地质勘察报告或施工前补充的地质详勘报告。2)地基验槽记录:应有建设单位、施工单位、设计单位、勘察单位签署的检验意见。5)土方工程施工方案。

1.监理巡视与检查

1)应检查基底的土质情况,特别是土质与承载力是否与设计相符。

2)通过施工变形监测,检查基底围护结构是否基本稳定。

3)当基底为砂或软黏土时,应督促施工单位按设计要求,及时铺碎石、卵石,其厚度不小于20cm,对下沉尚未稳定的沉井,其刃脚下还应密垫块石。

4)若遇有局部超挖时,不能允许施工单位用素土回填,一般应用封底的混凝土加厚填平。

5)若发现基底土体仍有松土或有水井、古河、古湖、橡皮土或局部硬土(硬物)等,应与施工单位、设计单位共同协商,根据具体情况,采用相应的处理措施。

2.监理验收

(1)验收标准

1)土方开挖施工质量检查主控项目检验应符合表2-44的规定。

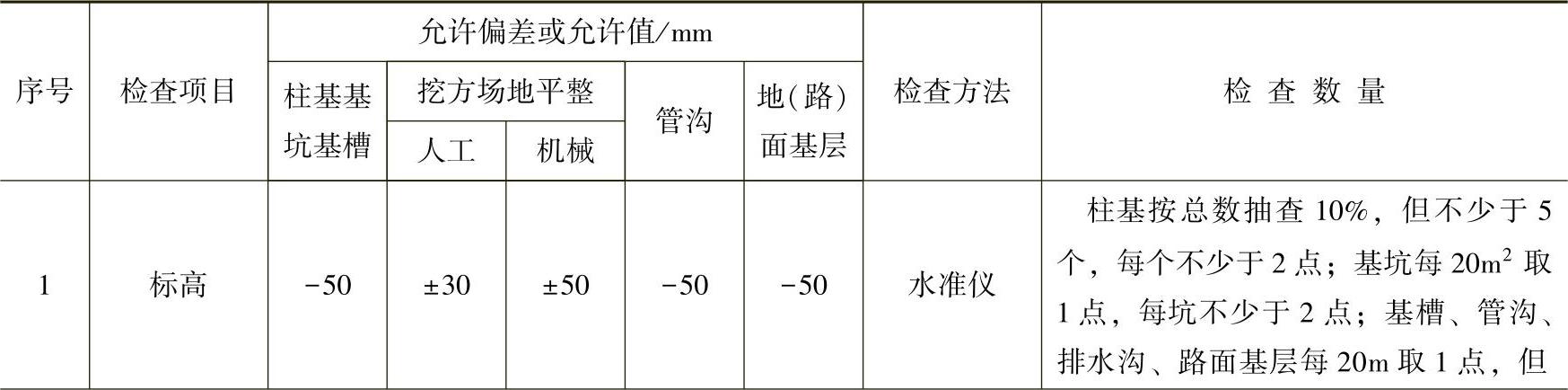

2-44 土方开挖施工质量检查主控项目检验


(续)


注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。

2)土方开挖施工质量检查一般项目检验应符合表2-45的规定。

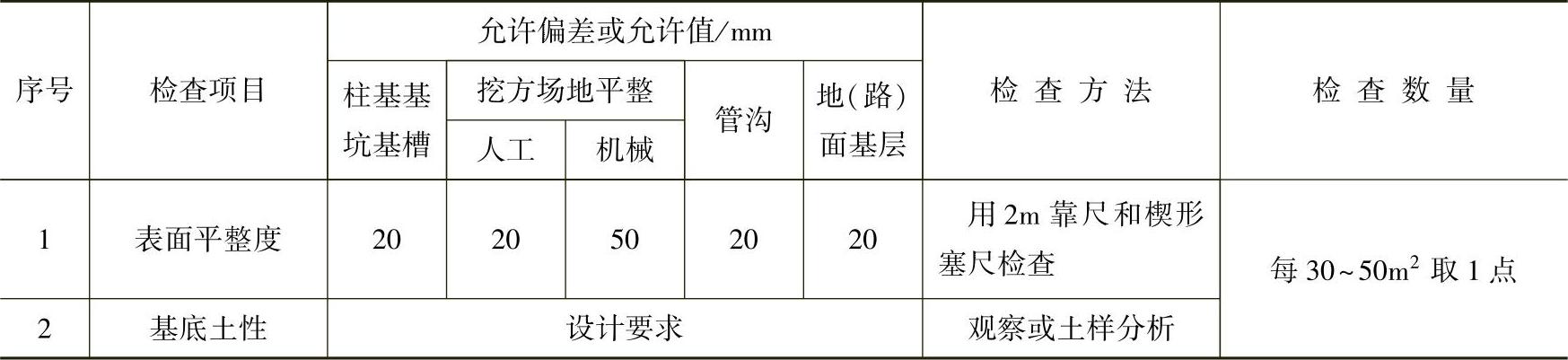

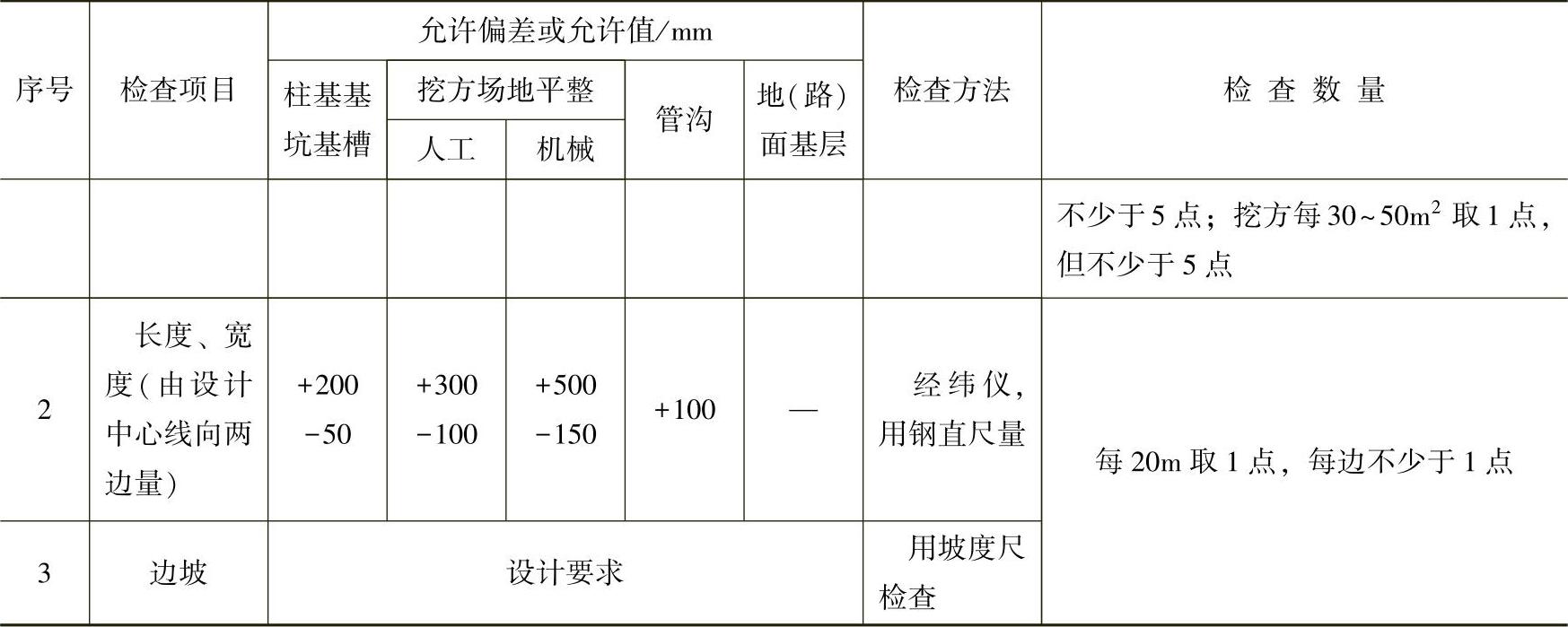

2-45 土方开挖施工质量检查一般项目检验


(2)验收资料

1)工程地质勘察报告或施工前补充的地质详勘报告。

2)地基验槽记录:应有建设单位(或监理单位)、施工单位、设计单位、勘察单位签署的检验意见。

3)规划红线放线测量签证单或建筑物(构筑物)平面和标高放线测量记录和复核单。

4)地基处理设计变更单或技术核定单。

5)土方工程施工方案(包括排水措施、周围环境监测记录等)。

6)挖土边坡坡度选定的依据。

7)施工过程排水监测记录。

8)土方开挖工程质量检验单。
