渠道填筑方法及施工要求

【摘要】:表11-1土壤的最优含水量单位:%2.新建半挖半填式渠道基础的填筑应尽量利用挖方土料进行填筑,填方的填筑方法同前。如该方法无效时,则宜采用干土、湿土掺混的方法填筑。一般应尽量把全渠槽填满至设计高程后,再按设计开挖至防渗层铺筑断面。

1.新建渠道填方基础的填筑

填筑前应消除填筑范围以内的草皮、树根等杂物,刨松表面,适当洒水湿润,然后摊铺选定的土料,分层压实。每层铺土厚度,机械施工时,不大于30cm;人工施工时不大于20cm。土料含水量一般应按最优含水量控制。小型工程或无条件作土工试验时,可按表11-1 选用最优含水量。也可采用近经验方法确定,用手将土捏成紧密的圆球后,挤不出水来,松手后土球仍能保持紧密圆球形状时的含水量,可近似地认为是此种土的最优含水量。

填筑施工中,应注意做好新土与老土、新填土与岸边土、铺筑层之间的连接,使之紧密接合。

表11-1 土壤的最优含水量 单位:%

2.新建半挖半填式渠道基础的填筑

应尽量利用挖方土料进行填筑,填方的填筑方法同前。填方的范围如图11-1 所示的T。T 值随渠道大小、渠线位置、防渗材料的不同而不同。一般最大流量为3m3/s 左右时,T 值为0.6~1.2m;对于大型渠道,T 值可达2~2.5m。在开挖和填筑施工中,应尽量避免扰动挖方基槽土的结构。

(www.chuimin.cn)

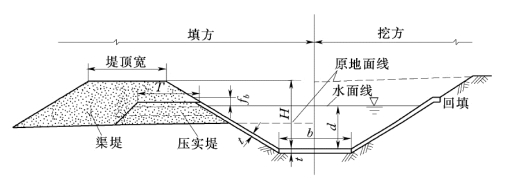

图11-1 半挖半填式防渗渠基的填筑

3.旧土渠改建防渗

旧土渠原多为梯形断面,但经过长期输水运用,在水面以下的断面均已变成弧形等不规则的断面。要在此种渠槽基础上修建防渗工程,必须对基础进行填筑。填筑时应注意以下几点:

(1)如渠基含水量很大,甚至为饱和状态时,为了填筑施工,应提前停水,使基土风干或采用抽排、翻晒等方法降低其含水量。如该方法无效时,则宜采用干土、湿土掺混的方法填筑。对大型工程,或有防冻要求的工程,可考虑采用换土的方法填筑。

(2)旧渠运用中往往长草,泥土淤积,或砖块等杂物堆积较多,填筑时应按要求彻底清除。

(3)一般应尽量把全渠槽填满至设计高程后,再按设计开挖至防渗层铺筑断面。但这样工程质量虽好,但方量较大,故往往采用局部填筑补齐的方法进行填筑。用此法填筑时,填筑面的宽度应较设计加宽50cm以上,且要更严格地使新老土接合紧密,以免新填土体沿旧渠坡滑塌。
