箱涵全断面双重置换法是可置换管幕的管幕箱涵顶进法,该方法运用化整为零的思想,利用工具式钢管幕的模数化组合,按照工具式钢管幕的尺寸将拟顶进施工的箱涵断面划分为若干小断面,工具式钢管幕总的施工横截面与准备设置的箱涵外缘吻合,并贯通施工区间全程,先采用顶管法按一定的顺序依次顶进工具式钢管幕,全断面置换出拟顶进施工的箱涵断面内的土,工具式钢管幕在土体内支撑外部荷载,完成第一重置换,工具式钢管幕全断面置换土;再顶进箱涵将工具式钢管幕全部置换出,并在接收井内逐节回收工具式钢管幕,管幕不留在土体内,完成第二重置换,箱涵全断面置换工具式钢管幕,即采用双重置换来实现大断面箱涵的非开挖顶进施工,而且钢管幕不留在土体内,如图8-1所示。

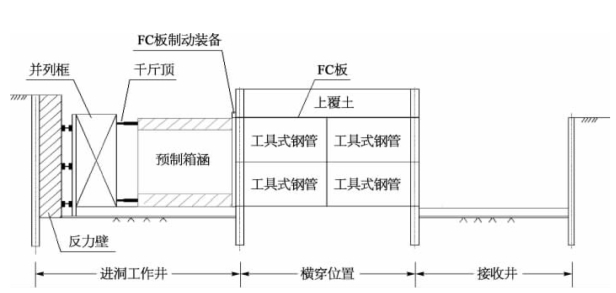

图8-1 箱涵全断面双重置换法概念图

为适应浅覆土箱涵顶进施工,在外周圈的工具式钢管幕顶进时,将减摩钢板与工具式钢管幕固定,随工具式钢管幕的顶进进入土体内,工具式钢管幕顶进完成后,解除固定;箱涵顶进时,减摩钢板留在土体内,将箱涵与土体隔离,避免箱涵上部土体产生背土效应。主要施工流程如图8-2所示。
箱涵全断面双重置换法的工艺如下:
1)施工前准备
(1)地质及地下水环境现场勘查。
(2)周边环境及障碍物情况调查。
(3)工具式钢管幕、背土装置、箱涵、洞门等设计。
(4)测量基准线(标高、定位等)。
(5)根据箱涵截面,确定工具式钢管幕排列方法及顶入顺序、流程。
(6)施工总体方案及总平面布置图编制,确定箱涵形式(现浇或拼装)。
(7)各类施工设备及材料准备。
2)顶管法工作井施工(图8-3)
(1)根据工程实际确定工作井截面及结构设计。
(2)工作井施工。

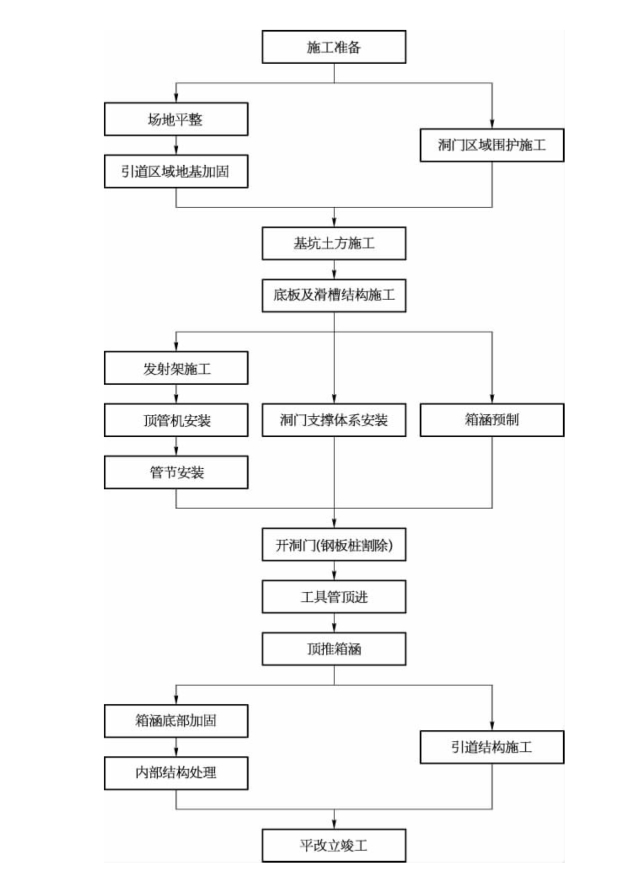

图8-2 箱涵全断面双重置换法主要施工流程

图8-3 工作井施工示意图
(3)工作井防水施工。
(4)顶推反力壁施工。
(5)土体加固。(https://www.chuimin.cn)
3)顶入工具式钢管幕(图8-4)
(1)破除洞门,顶管机头顶进施工。
(2)顶入工具式钢管幕。
(3)对每一根工具式钢管幕,重复上述1)、2)步骤进行施工。
(4)完成工具式钢管幕施工(矩形顶管法,图8-5)。

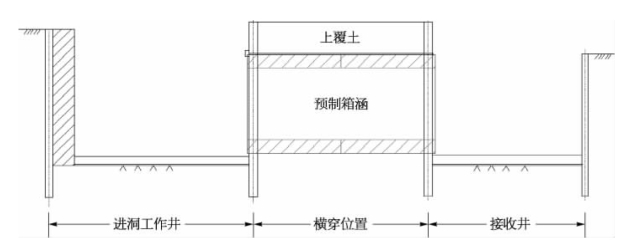

图8-4 工具式钢管幕顶进示意图
4)顶进箱涵置换工具式钢管幕(图8-6)
(1)箱涵现场预制。
(2)利用反力顶推作用,顶入钢筋混凝土箱涵,置换出工具式钢管幕。
(3)钢筋混凝土箱涵接缝处防水处理。
5)施工后处理
(1)回收工具式钢管幕。
图8-5 工具式钢管幕顶进完成示意图

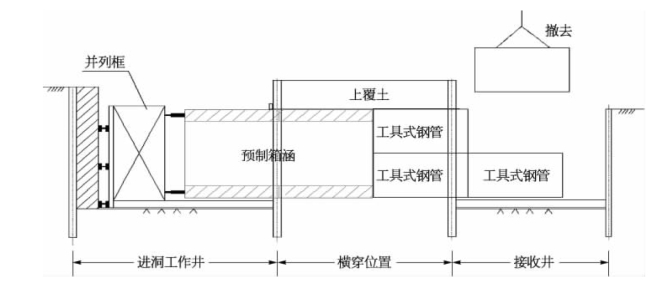

图8-6 顶进箱涵置换工具式钢管幕示意图
(2)进始发工作井施工处理。
(3)清洁刀头、施工机械及工具式钢管幕,以备下次施工。
(4)施工完成(图8-7)。
图8-7 箱涵施工完成
相关文章
以上两个方面对工程事故的预先判断、安全控制措施的及时实施形成了障碍。目前,国内的地下工程安全风险管理应用主要集中在地铁建设领域,在其他地下工程建设领域,开展安全风险管理的仅限于个别大型重点隧道建设项目。......
2025-09-30
在地下工程的建设过程中,有许多规范的、经验的、计算分析的施工安全控制标准,但如何根据具体工程的实际情况来选择一些安全控制指标并制定出经济合理的控制标准,这是当前亟需解决的问题。对于不同的施工状态应采用不同的安全施工控制标准。地下工程处于危险施工状态时,应立即实施应急预案,采取相应的应急措施。......
2025-09-30
2005年,召开了中国第一次全国范围的地下工程安全风险分析研讨会,这次会议的顺利召开对推动地下工程安全风险研究的全面开展有积极的促进作用,推动了地下工程安全风险研究的全面开展。2011年1月,举办了“城市轨道交通地下工程风险管理及安全控制技术”研讨会。这标志着我国地下工程施工安全管理理论越来越受到重视。另外,国家层面对于地下工程的施工安全管控也相当重视。......
2025-09-30
由于矩形顶管机在施工过程中易产生侧向偏转,因此在顶进过程中需要及时进行纠正侧向偏转。图7-10调整减摩浆液注入位置5)使用平衡翼在矩形顶管机左右两侧上下各有两组平衡翼装置,该装置由油缸驱动,能伸缩,也能180°旋转,最大伸出长度500 mm,可在±200 mm范围内上下转动,在顶管机正常推进时缩回,需要纠正顶管机姿态时伸出。通过调整平衡翼的伸出量及旋转角度来控制侧转,对防止和克服机体侧转量的增大有较好的效果。......
2025-09-30
①详细调查拟换刀地点的地层、透水情况,对其稳定性进行综合分析评价,确定合适的压力作业值。③通过观察孔确定土仓开挖面安全情况下,准备空压机通风,选定已交底人员做准备,并分工明确,开仓作业机具及应急物资准备到位后开仓作业。在换刀的作业过程中,须对使用的工具进行管理,防止作业过程中工具遗留在土仓内影响螺旋机及刀具等。......
2025-09-30
为了能够有效地进行地下工程的施工安全控制,除了制定相应的施工安全管理制度外,还应设置一些施工安全控制指标,安全控制指标的设置应符合部位关键、易于监测等原则。周围环境的施工安全控制指标主要有:周边建筑的竖向、倾斜和水平位移;周边建筑、地表的裂纹;周边管线的变形等。隧道本身的安全施工控制指标主要有:隧道沉降及水平位移,隧道断面收敛变形控制,隧道轴线偏离控制,隧道内表面平整度,隧道内有害气体含量等。......
2025-09-30
图6-1盾构法施工示意图2)盾构隧道施工流程盾构隧道施工工艺流程如图6-2所示。盾构法尽管具有很多优点,但也存在一定的不足:①当隧道曲线半径过小时,施工较为困难。④盾构法施工中采用全气压方法疏干和稳定地层时,对劳动保护要求较高,施工条件差。⑥在饱和含水地层中,盾构法施工所用的拼装衬砌,对达到整体结构防水性的技术要求较高。......
2025-09-30
施工前详细调查隧道沿线建筑物的准确资料,明确其与隧道的相对关系。盾构施工中加强监测,及时反馈地面变形、沉降信息,以便采取二次注浆,减少盾尾通过后隧道外周围形成的建筑空隙。对相近地下管线布设沉降监测点,有条件尽可能采用直接法在管线顶部及建筑物上做沉降观测点,并预留跟踪注浆管。及时补充盾尾油脂,确保盾尾不漏浆,若因设备原因出现盾尾漏浆,应及时采取措施加以封堵。......
2025-09-30
相关推荐
