知识要点集成表2-11吹洗、脱脂、钝化和预膜续表2-11经典考题剖析一、2020年考题1.对于DN500气体管道吹扫、清洗正确的是()。DN<600mm的气体管道宜采用压缩空气吹扫。对以焊接形式连接的上述阀门、仪表等部件,应采取流经旁路或卸掉阀头及阀座加保护套等保护措施后再进行吹扫与清洗。吹扫与清洗的顺序应按主管、支管、疏排管依次进行。2)有机溶剂及浓硝酸脱脂时,取脱脂后的溶液或酸进行分析,其含油和有机物不应超过0.03%。......
2025-09-30
点评:措施项目清单是工程量清单计价的重要内容之一,本考点的重要考核内容是措施项目清单内容。
知识要点集成
措施项目分为两类,一类是措施项目费用的发生与使用时间、施工方法或者两个以上的工序相关,如安全文明施工费,夜间施工,非夜间施工照明,二次搬运,冬雨季施工,地上、地下设施,建筑物的临时保护设施、已完工程及设备保护等,无法对其工程量进行计量,称为总价措施项目;另一类是可以计算工程量的项目,如脚手架工程,垂直运输、超高施工增加,吊车加固等,称为单价措施项目。单价措施项目应按照分部分项工程项目清单的方式进行计量和计价,总价措施项目以“项”为计量单位进行编制
一、专业措施项目
《安装工程计量规范》附录N提供了安装专业工程可列的措施项目,具体见表3-2。

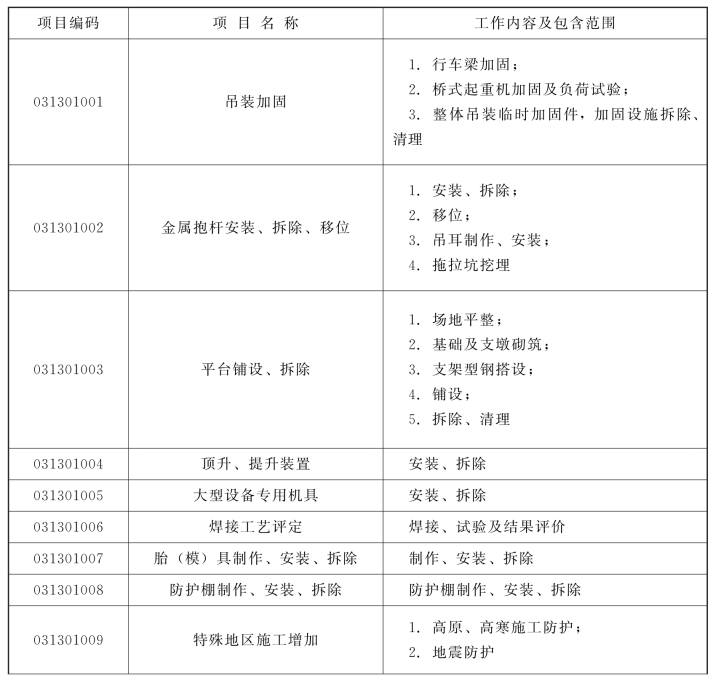

表3-2 专业措施项目一览表
续表3-2
注:1.由国家或地方检测部门进行的各类检测,指安装工程不包括的属经营服务性项目,如通电测试、防雷装置检测、安全、消防工程检测、室内空气质量检测等。
2.脚手架按各附录分别列项。
3.其他措施项目必须根据实际措施项目名称确定项目名称,明确描述工作内容及包含范围。
编列安装工程措施项目时,应根据拟安装工程的具体情况,在表3-2中选择列项,也可根据实际情况补充。表3-2中可以计算工程量的项目,宜采用分部分项工程量清单方式编制。其他措施项目必须根据实际措施项目名称确定项目名称,明确描述工作内容及包含范围。
二、安全文明施工及其他措施项目
《安装工程计量规范》提供了“通用措施项目一览表”(见表3-3),作为各专业工程通用措施项目列项的参考。表3-3中所列内容是各专业工程均可列项的,可根据工程具体情况补充。表3-3中的措施项目一般不能进行工程量量化,所以常以“项”作为计量单位。

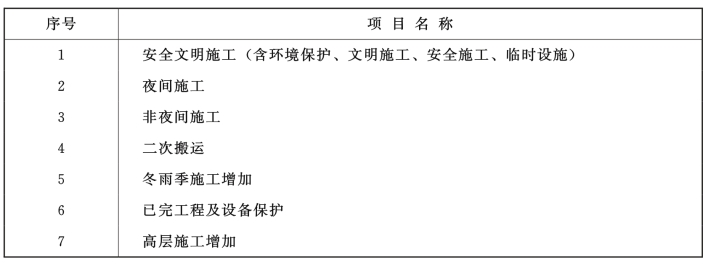

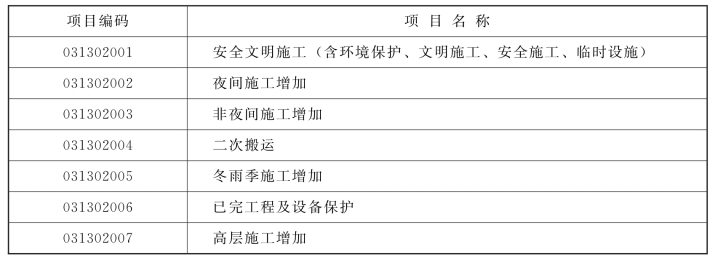

表3-3 安全文明施工及其他措施项目一览表
1.安全文明施工工作内容及包含范围
(1)环境保护:现场施工机械设备降低噪声、防扰民措施,水泥和其他易飞扬细颗粒建筑材料密闭存放或采取覆盖措施等,工程防扬尘洒水,土石方、建渣外运防护措施等,现场污染源的控制、生活垃圾清理外运、场地排水排污措施,其他环境保护措施。
(2)文明施工:“五牌一图”(工程概况牌、管理人员名单及监督电话牌、消防保卫(防火责任)牌、安全生产牌、文明施工牌和施工现场平面图);现场围挡的墙面美化(包括内外粉刷、刷白、标语等)、压顶装饰;现场厕所便槽刷白、贴面砖,水泥砂浆地面或地砖,建筑物内临时便溺设施;其他施工现场临时设施的装饰装修、美化措施;现场生活卫生设施;符合卫生要求的饮水设备、淋浴、消毒等设施;生活用洁净燃料;防煤气中毒、防蚊虫叮咬等措施;施工现场操作场地的硬化;现场绿化、治安综合治理;现场配备医药保健器材、物品费用和急救人员培训;用于现场工人的防暑降温、电风扇、空调等设备及用电;其他文明施工措施。
(3)安全施工:安全资料、特殊作业专项方案的编制,安全施工标志的购置及安全宣传;“三宝”(安全帽、安全带、安全网)、“四口”(楼梯口、电梯井口、通道口、预留洞口),“五临边”(阳台围边、楼板围边、屋面围边、槽坑围边、卸料平台两侧),水平防护架、垂直防护架、外架封闭等防护措施;施工安全用电,包括配电箱三级配电、两级保护装置要求、外电防护措施;起重机、塔吊等起重设备(含井架、门架),外用电梯的安全防护措施(含警示标志)及卸料平台的临边防护、层间安全门、防护棚等设施;建筑工地起重机械的检验检测;施工机具防护棚及其围栏的安全保护设施;施工安全防护通道;工人的安全防护用品、用具购置;消防设施与消防器材的配置;电气保护、安全照明设施;其他安全防护措施。
(4)临时设施:施工现场采用彩色、定型钢板,砖、混凝土砌块等围挡的安砌、维修、拆除;施工现场临时建筑物、构筑物的搭设、维修、拆除,如临时宿舍、办公室,食堂、厨房、厕所、诊疗所、临时文化福利用房、临时仓库、加工场、搅拌台、临时简易水塔、水池等。施工现场临时设施的搭设、维修、拆除,如临时供水管道、临时供电管线、小型临时设施等;施工现场规定范围内临时简易道路铺设,临时排水沟、排水设施安砌、维修、拆除;其他临时设施的搭设、维修、拆除。
2.夜间施工增加工作内容及包含范围
(1)夜间固定照明灯具和临时可移动照明灯具的设置、拆除。
(2)夜间施工时,施工现场交通标志、安全标牌、警示灯等的设置、移动、拆除。
(3)夜间照明设备及照明用电、施工人员夜班补助、夜间施工劳动效率降低等。
3.非夜间施工增加工作内容及包含范围
(1)为保证工程施工正常进行,在地下(暗)室、设备及大口径管道内等特殊施工部位施工时,所采用的照明设备的安拆、维护及照明用电、通风等。
(2)在地下(暗)室等施工引起的人工工效降低以及由于人工工效降低引起的机械降效。
4.二次搬运工作内容及包含范围
由于施工场地条件限制而发生的材料、成品、半成品等一次运输不能到达堆放地点,必须进行二次或多次搬运。
5.冬雨季施工增加工作内容及包含范围
(1)冬雨(风)季施工时,增加的临时设施(防寒保温、防雨、防风设施)的搭设、拆除。
(2)冬雨(风)季施工时,对砌体、混凝土等采用的特殊加温、保温和养护措施。
(3)冬雨(风)季施工时,施工现场的防滑处理,对影响施工的雨、雪的清除。
(4)冬雨(风)季施工时,增加的临时设施、施工人员的劳动保护用品、冬雨(风)季施工劳动效率降低等。
6.已完工程及设备保护工作内容及包含范围
对已完工程及设备采取的覆盖、包裹、封闭、隔离等必要保护措施。
7.高层施工增加工作内容及包含范围
(1)高层施工引起的人工工效降低以及由于人工工效降低引起的机械降效。
(2)通信联络设备的使用。
(3)高层施工增加费用计算时需注意:
1)单层建筑物檐口高度超过20m,多层建筑物超过6层时,应按各附录分别列项计算。
2)突出主体建筑物屋顶的电梯机房、楼梯出口间、水箱间、瞭望塔、排烟机房等不计入檐口高度。计算层数时,地下室不计入层数。
三、其他相关说明
(1)工业炉烘炉、设备负荷试运转、联合试运转、生产准备试运转及安装工程设备场外运输,应根据招标人提供的设备及安装主要材料堆放点,按“031301018其他措施”项目列项计算。
(2)大型机械设备进出场及安拆,应按《房屋建筑与装饰工程工程量计算规范》GB50854-2013的相关项目编码列项。
(3)为保证工程在正常条件下施工所采取的排水措施,其发生的措施费用应在其他措施项目列项。
(4)为保证工程在正常条件下施工所采取的降低地下水位的措施,其发生的措施费用应在其他措施项目列项。
四、单价措施项目清单编制
单价措施项目清单编制的主要依据是施工方案和施工方法。施工方案内容一般包括施工流向、施工顺序、施工阶段划分、施工方法和施工机械选择等内容,还包括招标文件、施工规范与工程验收规范和设计文件对工程所要求的技术措施而采用的一些施工方法。安装工程的专业措施项目应依据上述内容进行列项:
(1)当拟建工程中有工艺钢结构预制安装和工业管道预制安装时,可考虑“平台铺设、拆除”项目。
(2)当拟建工程中有设备、管道冬雨季施工,有易燃易爆、有害环境施工,或设备、管道焊接质量要求较高时,可考虑“设备、管道施工的安全防冻和焊接保护” 项目。
(3)当拟建工程中有三类容器制作、安装,有超过10MPa的高压管道敷设时,可考虑“工程系统检测、检验”项目。(https://www.chuimin.cn)
(4)当拟建工程中有冶金炉窑时,可考虑“焦炉烘炉、热态工程”项目。
(5)当拟建工程中有洁净度、防腐要求较高的管道安装时,可考虑“管道安拆后的充气保护”项目。
(6)当拟建工程中有隧道内设备、管道安装时,可考虑“隧道内施工的通风、供水、供气、供电、照明及通信设施”项目。
(7)当拟建工程有大于40t的设备安装,根据现场条件可考虑“金属抱杆安装拆除、移位”项目。
五、总价措施项目编制
总价措施项目编制的主要依据是施工平面图和现场管理。施工平面图是施工现场之内永久建筑物、临时建筑物、设施、管线和道路等的总体布置图。其布置也包含了现场管理的意图。据此将决定措施项目的可能列项。如“安全文明施工”“夜间施工增加”“非夜间施工增加”“二次搬运”“冬雨季施工增加”“已完工程及设备保护”“高层施工增加”等。对于所列项的措施项目,按“项”予以计量。总价措施项目应根据工程实际情况计算措施项目费用,需分摊的应合理计算摊销费用。
经典考题剖析
一、2025年考题
1.以下不属于专业措施项目检测的是( )。
A.通风系统测试 B.消防工程检测
C.防雷装置检测 D.通电测试
答案:B、C、D
[解析]专业措施项目见下表。

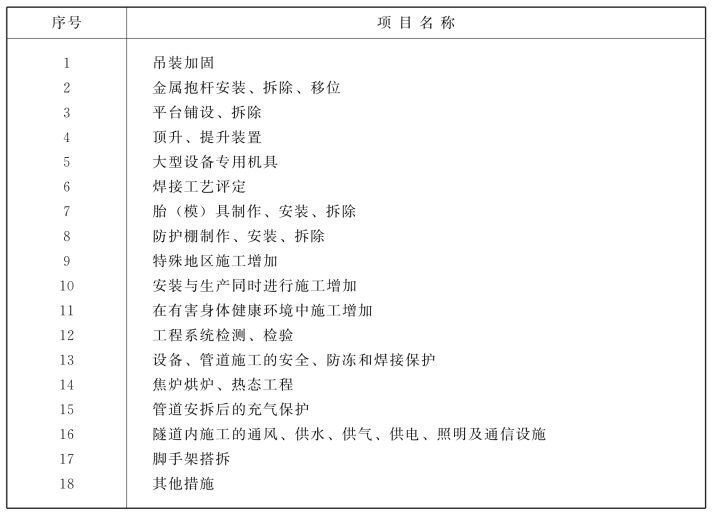

专业措施项目一览表
注:1.由国家或地方检测部门进行的各类检测,指安装工程不包括的、属于经营服务性的项目,如通电测试,防雷装置检测,安全、消防工程检测,室内空气质量检测等。
2.脚手架按各附录分别列项。
3.其他措施项目必须根据实际措施项目名称确定项目名称,明确描述工作内容及包含范围。
2.当拟建工程中有易燃易爆、有害环境施工或焊接质量要求较高的管道施工时,措施项目清单可列项( )。
A.压力试验
B.设备、管道施工的安全防冻和焊接保护
C.管道安拆后的充气保护
D.吹扫和清洗
答案:B
[解析]当拟建工程中有工艺钢结构预制安装和工业管道预制安装时,措施项目清单可列项“平台铺设、拆除”。
当拟建工程中有设备、管道冬雨季施工,有易燃易爆、有害环境施工或设备、管道焊接质量要求较高时,措施项目清单可列项“设备、管道施工的安全防冻和焊接保护”。
当拟建工程中有三类容器制作安装,有超过10MPa的高压管道敷设时,措施项目清单可列项“工程系统检测、检验”。
当拟建工程中有洁净度、防腐要求较高的管道安装,措施项目清单可列项“管道安拆后的充气保护”。
当拟建工程有大于40t设备安装时,措施项目清单可列项“金属抱杆安装、拆除、移位”。
二、2025年考题
1.依据《通用安装工程工程量计算规范》GB50856-2013的规定,以下选项中属于专业措施项目的是( )。
A.二次搬运 B.吊装加固
C.模具制作、安装、拆除 D.平台铺设、拆除
答案:B、C、D
[解析]参见本考点2025年考题第1题解析。
2.依据《通用安装工程工程量计算规范》GB50856-2013的规定,以下选项属于通用措施项目的有( )。
A.非夜间施工增加 B.脚手架搭设
C.高层施工增加 D.工程系统检测
答案:A、C
[解析]通用措施项目见下表。
通用措施项目一览表
三、2025年考题
1.属于专业措施项目的有( )。
A.行车梁加固 B.电缆试验
C.地震防护 D.顶升装置拆除安装
答案:A、C、D
[解析]专业措施项目见2025年考题解析。
2.安全文明施工内容有( )。
A.生活垃圾外运 B.现场防扰民
C.现场操作场地硬化 D.大口径管道的通风措施
答案:A、B、C
[解析]安全文明施工含环境保护、文明施工、安全施工、临时设施。生活垃圾外运、现场防扰民属于环境保护。现场操作场地硬化属于文明施工。选项D属于专业措施。
相关文章
知识要点集成表2-11吹洗、脱脂、钝化和预膜续表2-11经典考题剖析一、2020年考题1.对于DN500气体管道吹扫、清洗正确的是()。DN<600mm的气体管道宜采用压缩空气吹扫。对以焊接形式连接的上述阀门、仪表等部件,应采取流经旁路或卸掉阀头及阀座加保护套等保护措施后再进行吹扫与清洗。吹扫与清洗的顺序应按主管、支管、疏排管依次进行。2)有机溶剂及浓硝酸脱脂时,取脱脂后的溶液或酸进行分析,其含油和有机物不应超过0.03%。......
2025-09-30
知识要点集成表2-4焊接接头、坡口及组对续表2-4经典考题剖析一、2020年考题某DN40低压碳钢管需加工坡口,宜采用的加工坡口方法是()。坡口根部有钝边,其厚度为2mm左右。......
2025-09-30
无损检测(探伤)历来是考试的重点内容之一,考生务必认真复习。知识要点集成表2-7无损检测(探伤)续表2-7经典考题剖析一、2020年考题只能检查磁性和非铁磁性导电金属材料表面和近表面缺陷的无损探伤方法为()。超声波探伤适合于厚度较大的零件检验。......
2025-09-30
A.聚丙烯基复合材料B.橡胶基复合材料C.环氧树脂基复合材料D.聚氨酯树脂基复合材料答案:C、D[解析]按基体材料类型可分为:树脂基、无机非金属材料基和金属基复合材料三大类。复合材料分类二、2018年考题1.属于无机非金属材料基复合材料为()。选项C、D属于有机材料基复合材料,选项B属于金属基复合材料。......
2025-09-30
对进行气压试验的设备,气密性试验可在气压试验压力降到气密性试验压力后一并进行。设备气密性试验方法及要求:设备经液压试验合格后方可进行气密性试验。气密性试验时,压力应缓慢上升,达到试验压力后,保压时间不少于30min,同时对焊缝和连接部位等用检漏液检查,无泄漏为合格。......
2025-09-30
2021年版“应试指南”主要内容与特征如下:1.以教材章节为主线,顺序编写。所以复习方法是本科目考试成功的重要决定因素之一。为了便于广大学员复习,我们根据考纲的要求和以往的复习指导经验,将本科目的考核要点汇集成各章节的知识要点集成。......
2025-09-30
A.缆索系统提升B.液压提升C.汽车起重机提升D.桥式起重机提升答案:B[解析]汽车起重机吊装,机动灵活,使用方便。桥式起重机吊装,起重能力为3~1000t,跨度在3~150m,使用方便。......
2025-09-30
沉淀硬化型不锈钢的突出优点是具有高强度,耐蚀性优于铁素体型不锈钢。作为一种新的铸铁材料,发展前景相当乐观。纯铜的强度低,不宜用作结构材料。......
