图4.1成本预测的基本程序1)准备阶段准备阶段包括确立预测目标、收集资料、选择预测方法3 个步骤。3)提交预测报告阶段该阶段主要包括提出报告和追踪反馈两个步骤:①提出预测报告。预测结果得到确认后,便可提出预测报告。预测报告中至少包括预测结论及建议两项内容。......
2023-08-24
建设项目管理费包括建设单位(业主)管理费、建设项目信息化费、工程监理费、设计文件审查费、竣(交)工验收试验检测费。 其中建设单位(业主)管理费、建设项目信息化费和工程监理费均为实施建设项目管理的费用,可根据建设单位(业主)、施工、监理单位所实际承担的工作内容和工作量统筹使用。
1)建设单位(业主)管理费
建设项目管理费指建设单位(业主)为进行建设项目的立项、筹建、建设、竣(交)工验收、总结等工作所发生的费用。
建设单位(业主)管理费包括工作人员的工资、工资性津贴、施工现场津贴,社会保险费用(基本养老、基本医疗、失业、工伤保险)、住房公积金、职工福利费、工会经费、劳动保护费,办公费、会议费、差旅交通费、固定资产使用费(包括办公及生活房屋折旧、维修或租赁费,车辆折旧、维修、使用或租赁费,通信设备购置、使用费,测量、试验设备仪器折旧、维修或租赁费,其他设备折旧、维修或租赁费等)、零星固定资产购置费、招募生产工人费,技术图书资料费、职工教育培训经费,招标管理费,合同契约公证费、法律顾问费、咨询费,建设单位的临时设施费、完工清理费、竣(交)工验收费[含其他行业或部门要求的竣工验收费用、建设单位负责的竣(交)工文件编制费]、各种税费(包括房产税、车船使用税、印花税等),对建设项目前期工作、项目实施及竣工决算等全过程进行审计所发生的审计费用;境内外融资费用(不含建设期贷款利息)、业务招待费及工程质量、安全生产管理费和其他管理性开支。

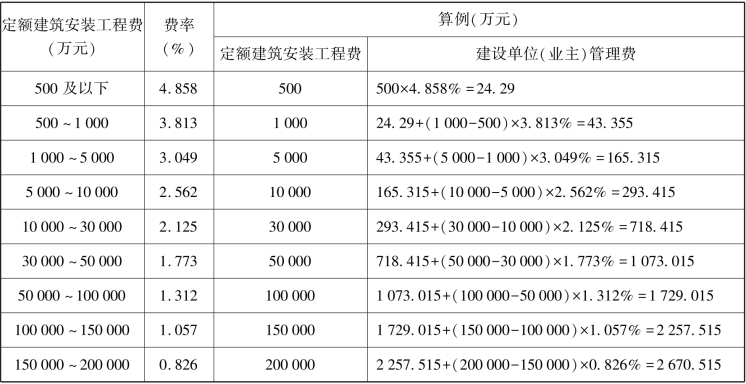

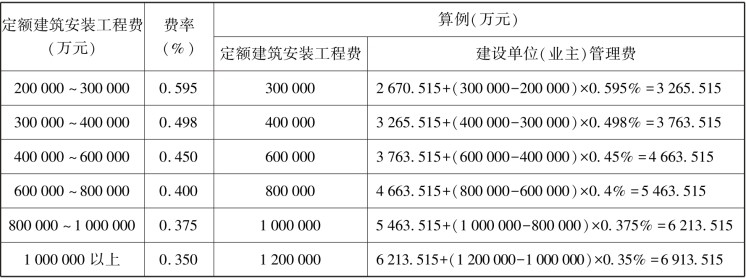

建设单位(业主)管理费以定额建筑安装工程费为基数,按表2.18 的费率,以累进方法计算。
表2.18 建设单位(业主)管理费费率表
续表
2)建设项目信息化费

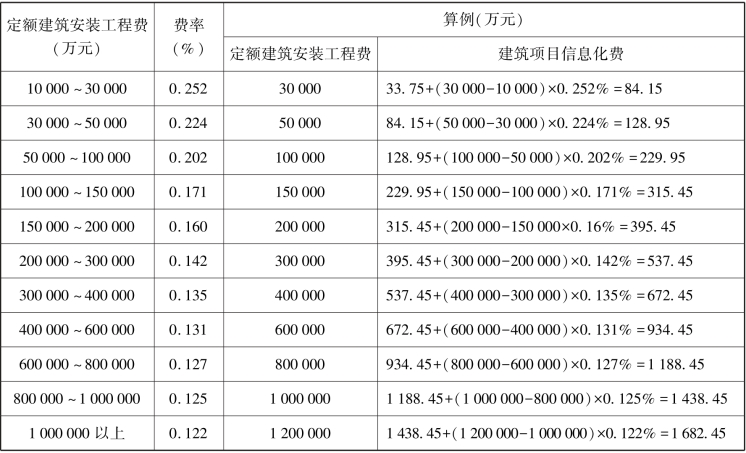

建设项目信息化费是指建设单位(业主)和各参建单位用于建设项目的质量、安全、进度、费用等方面的信息化建设、运维及各种税费等费用,包括建设项目全寿命周期的建筑信息模型(Building Information Modeling)等相关费用。 建设项目信息化费以定额建筑安装工程费为基数,按表2.19 的费率,以累进方法计算。
3)工程监理费
工程监理费指建设单位(业主)委托具有监理资格的单位,按施工监理规范进行全面的监督和管理所发生的费用。
工程监理费内容包括工作人员的工资、工资性津贴、施工现场津贴、社会保险费用(基本养老、基本医疗、失业、工伤保险)、住房公积金、职工福利费、工会经费、劳动保护费,办公费、会议费、差旅交通费,办公、试验固定资产使用费(包括办公及生活房屋折旧、维修或租赁费,车辆折旧、维修、使用或租赁费,通信设备购置、使用费,测量、试验、检测设备仪器折旧、维修或租赁费,其他设备折旧、维修或租赁费等)、零星固定资产购置费、招募生产工人费,技术图书资料费、职工教育经费、投标费用,合同契约公证费、法律顾问费、咨询费、业务招待费,财务费用、监理单位的临时设施费、完工清理费、竣(交)工验收费、各种税费、安全生产管理费和其他管理性开支。

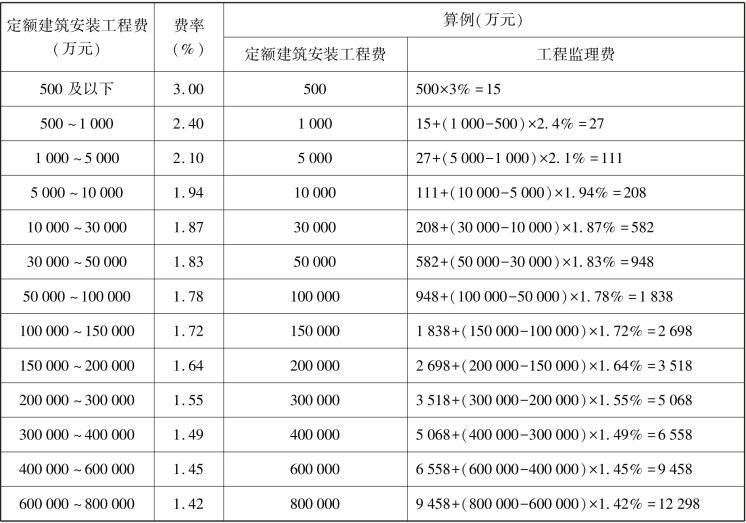

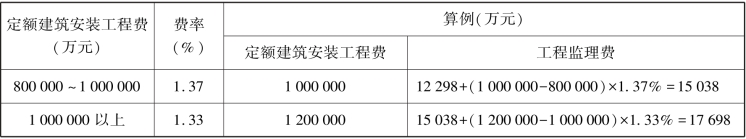

工程监理费以定额建筑安装工程费为基数,按表2.20 的费率,以累进方法计算。
表2.19 建设项目信息化费费率表
续表
表2.20 工程监理费费率
续表
4)设计文件审查费
设计文件审查费指在项目审批前,建设单位(业主)为保证勘察设计工作的质量,组织有关专家或委托有资质的单位,对提交的建设项目可行性研究报告和勘察设计文件进行审查所需要的相关费用。

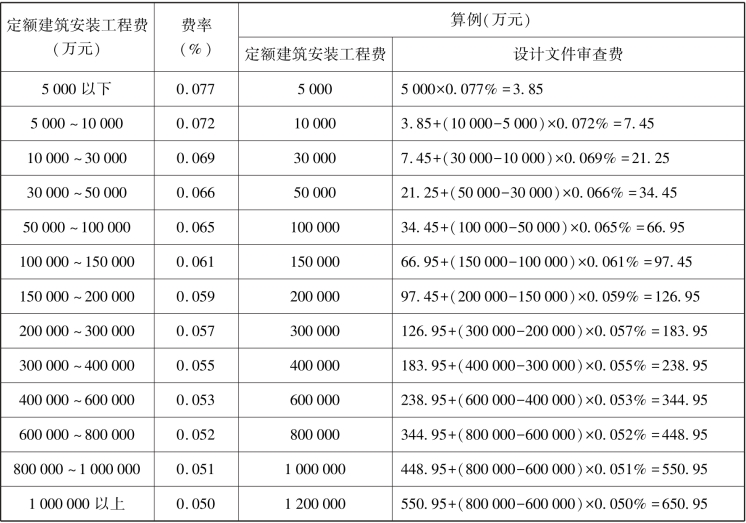

设计文件审查费以定额建筑安装工程费为基数,按表2.21 的费率,以累进方法计算。
①建设项目若有地质勘察监理,费用在此项目开支。
②建设项目若有设计咨询(或称设计监理、设计双院制),其费用在此项目内开支。
表2.21 设计文件审查费费率
5)竣(交)工验收试验检测费
竣(交)工验收试验检测费是指在公路建设项目竣(交)工验收前,由建设单位(业主)或工程质量监督机构委托有资质的公路工程质量检测单位按照有关规定对建设项目的工程质量进行检测并出具检测试验意见,以及进行桥梁动(静)载试验或其他特殊检测等所需的费用。
①竣(交)工验收试验检测费按表2.22 规定的费率计算。 道路工程按主线路基长度计算,桥梁工程以主线桥梁、分离式立交、匝道桥的长度之和进行计算,隧道按单洞长度计算。
②道路工程,高速公路、一级公路按四车道计算,二级及二级以下公路按两车道计算,每增加1 个车道,按表2.22 的费用增加10%。 桥梁和隧道按双向四车道计算,每增加1 个车道费用增加15%。 二级及二级以下公路的桥隧工程,按表2.22 费用的40%计算。
有关道路桥梁工程概预算(第2版)的文章
图4.1成本预测的基本程序1)准备阶段准备阶段包括确立预测目标、收集资料、选择预测方法3 个步骤。3)提交预测报告阶段该阶段主要包括提出报告和追踪反馈两个步骤:①提出预测报告。预测结果得到确认后,便可提出预测报告。预测报告中至少包括预测结论及建议两项内容。......
2023-08-24
企业管理费由基本费用、主副食运费补贴、职工探亲路费、职工取暖补贴和财务费用5 项组成。表2.14职工探亲路费费率表(%)职工取暖补贴职工取暖补贴是指按规定发放给施工企业职工的冬季取暖费或在施工现场设置的临时取暖设施的费用。......
2023-08-24
某高速公路的一段,路基土方挖方土质为普通土,平均运距30 m 的有1 000 000 m3,平均运距50 m 的有1 000 000 m3,平均运距200 m 的有1 000 000 m3,平均运距3 000 m 的有1 000 000 m3。提出不同机械施工方式的预算定额工程细目名称、定额表号及定额直接费。......
2023-08-24
工程概预算是决定工程结构物设计价值的造价文件,是基本建设管理工作中的重要环节。概预算文件编制质量的好坏,对国家基本建设资金是否能正确合理地使用有重大的影响。首先,概预算有货币的指标体系。会计的有关科目应和概预算一致,才能对照工程概预算各费用项目,进行成本分析。同时,通过对在建项目的概预算完成情况的统计,可以及时了解工程的进度。......
2023-08-24
我国公路工程定额具有科学性、系统性、统一性、权威性、相对稳定性的特点。在社会主义市场经济的条件下,定额必然牵涉各有关方面的经济关系和利益关系。5)定额的相对稳定性定额所反映的是一定时期内的施工技术和先进工艺的水平,所以表现为一定的稳定性。......
2023-08-24
生产准备费是指为保证新建、改扩建项目交付使用后满足正常的运行、管理发生的工器具购置、办公和生活用家具购置、生产人员培训、应急保通设备购置等费用。应急保通设备购置费应急保通设备购置费,指新建、改扩建工程项目,为满足初期正常营运,购置保障抢修保通、应急处置,且构成固定资产的设备所需的费用。该费用由设计单位列出计划购置清单,计算方法同设备购置费。......
2023-08-24
概、预算文件由封面及目录,概、预算编制说明和全部概、预算计算表格组成。图2.2概预算费用组成②采用的定额、费用标准,人工、材料、机械台班单价的计算依据或来源,补充定额及编制依据的详细说明。概、预算表格概预算文件的主要内容和组成部分是概预算表格,它实际上是由一套规定的表格所组成。......
2023-08-24
时间定额与产量定额互为倒数。2)材料消耗定额材料消耗定额简称材料定额,是指在节约和合理使用材料的条件下,完成一定合格产品所需消耗材料的数量标准。4)机械台班费用定额机械台班费用定额是以机械的一个台班为单位,规定其所消耗的工时、燃料及费用等数量标准并可折算为货币形式表现的定额。......
2023-08-24
