围堤工程排水与加固技术实践成果

【摘要】:表12各断面孔隙水压力加权平均固结度统计表表13各断面测斜测量结果表在施工期间,测斜数据直接关系到围堤的安全,因此,施工时严格按照设计控制标准控制。

围堤上一共布置了10个监测断面,深水区采用了观测平台。深水观测断面的测斜采用了多段式测斜仪,其他断面采用测斜管。

4.3.1 分层沉降

围堤各观测断面的分层沉降统计表见表11。

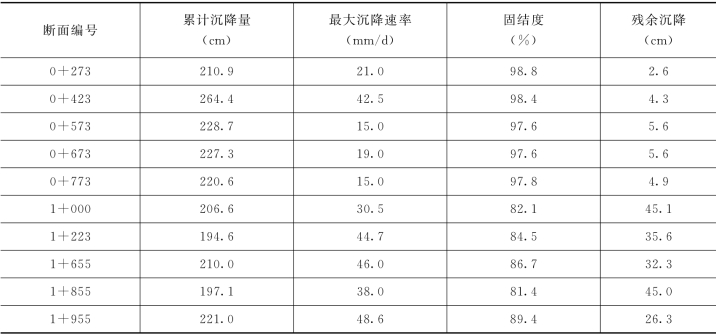

表11 各断面累计沉降量、最大速率、固结度和残余沉降统计表

后5个断面先施工,以上数据是施工完成时的计算结果;前5个断面后施工,施工结束一段时间后才停止测量的。因此,后5个断面的固结度明显小于前面5个断面。前5个断面的平均沉降为230.4cm,平均固结度为98.0%,残余沉降为4.6cm,最大沉降速率为45.5mm/d,平均最大沉降速率为22.5mm/d;后5个断面的平均沉降为205.9cm,平均固结度为84.8%,残余沉降为36.9cm,最大沉降速率为48.6mm/d,平均最大沉降速率为41.6mm/d。

考虑到次固结等因素的影响,我们推荐的残余沉降为:前5个断面15cm,后5个断面30cm。

在沉降速率超过控制标准后,我们及时指导施工单位,停止加载,等数据显示已经安全了再恢复施工,因此,围堤施工没有出现滑坡的情况。

4.3.2 孔隙水压力

表12是各断面的孔隙水压力加权平均固结度统计表。

前4个断面的平均加权平均固结度为95.3%,后5个断面的平均加权平均固结度为83.7%,均稍小于沉降固结度,这是正常的。

4.3.3 测斜

表13是各断面的测斜测量结果。

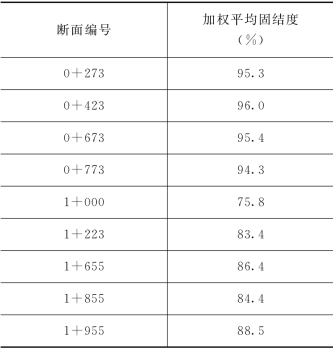

表12 各断面孔隙水压力加权平均固结度统计表

表13 各断面测斜测量结果表

在施工期间,测斜数据直接关系到围堤的安全,因此,施工时严格按照设计控制标准控制。但由于没有经验,第一个施工断面1+955的最大位移速率高达74.3mm,施工单位立即采取了措施,停止加载,并密切关注监测数据,待监测数据正常后再恢复施工。各断面累计位移的平均值为177.5mm,指向围堤外侧。有了第一个断面的经验后,其他断面再也没有出现类似的情况。

4.3.4 取土试验

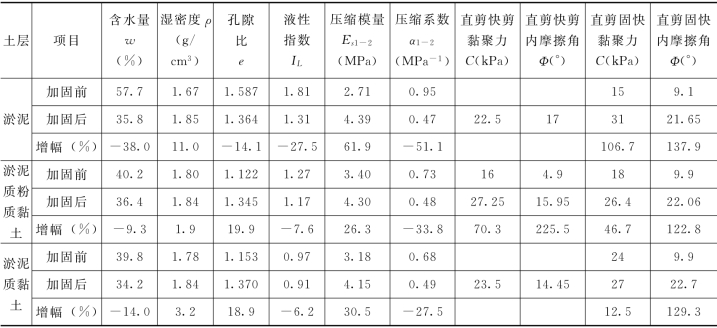

由于篇幅有限,表14是一个围堤断面的施工前后物理力学指标对比表。

表14 加固前后各物理力学指标变化情况统计表

从表14中数据可以看出,围堤形成后,地基土体的各种指标都有了不同程度的改善。

4.3.5 十字板试验

表15是围堤断面的十字板试验结果对比表。

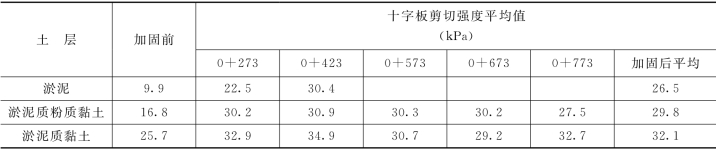

表15 各断面十字板试验数据对比表

从十字板试验对比数据看,围堤形成后,地基的强度有了很大的提高。
